Grandes proyectos
Avanzan los grandes proyectos de infraestructura vial que le cambiarán la cara a Bogotá. Se trata de cuatro grandes avenidas y una cicloalameda que atravesará la ciudad de norte a sur.
¡Conózcalas aquí!
Entre enero de 2024 y enero de 2026, con gerencia y ejecución, Bogotá ha entregado, a través del IDU, 21 proyectos de infraestructura vial y 7 proyectos especiales de conservación en espacios emblemáticos de la ciudad.
Además, ha puesto en servicio de la ciudadanía 11 hitos, o entregas parciales, para mejorar la movilidad, la seguridad y la calidad de vida de millones de personas.

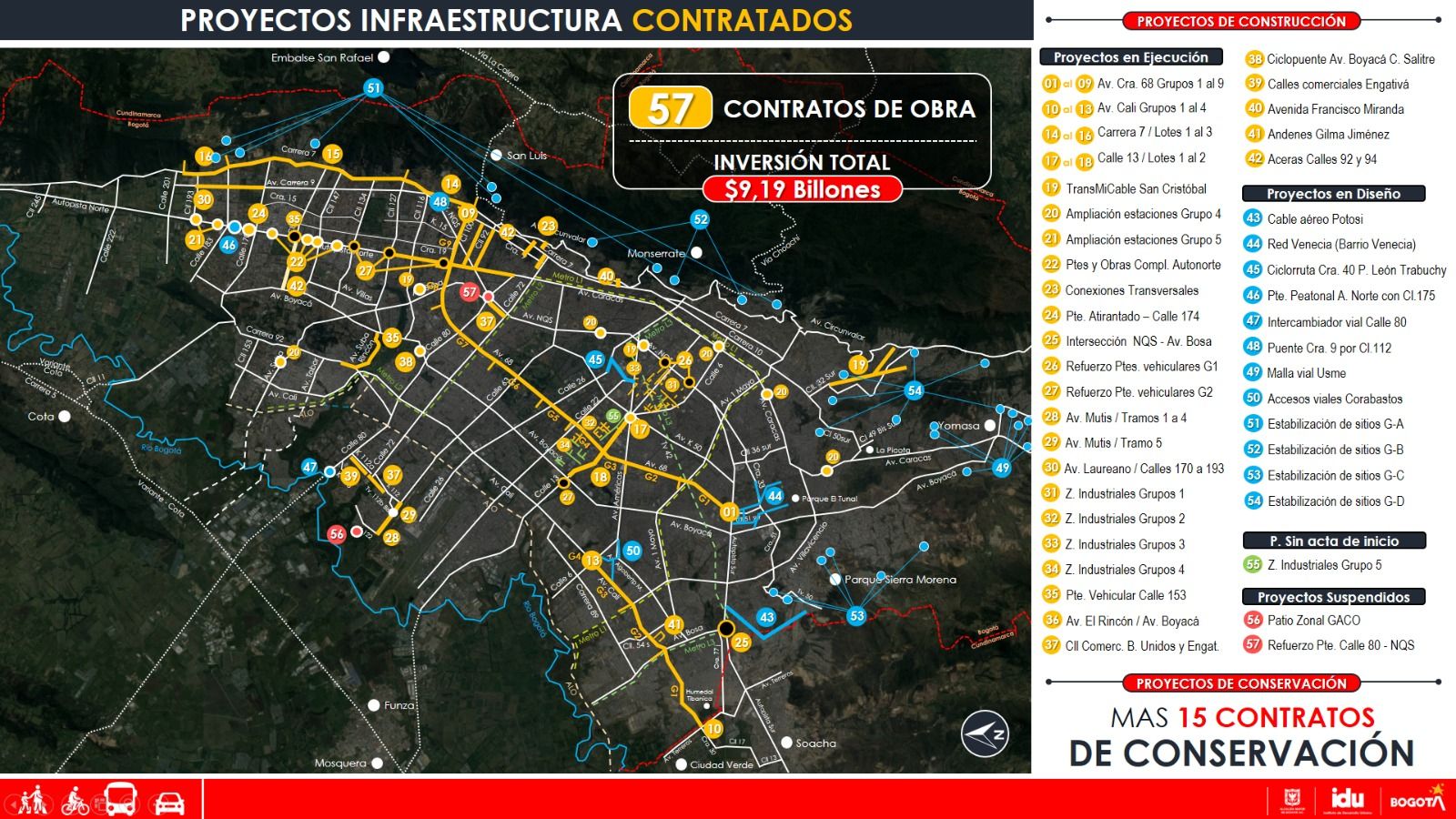

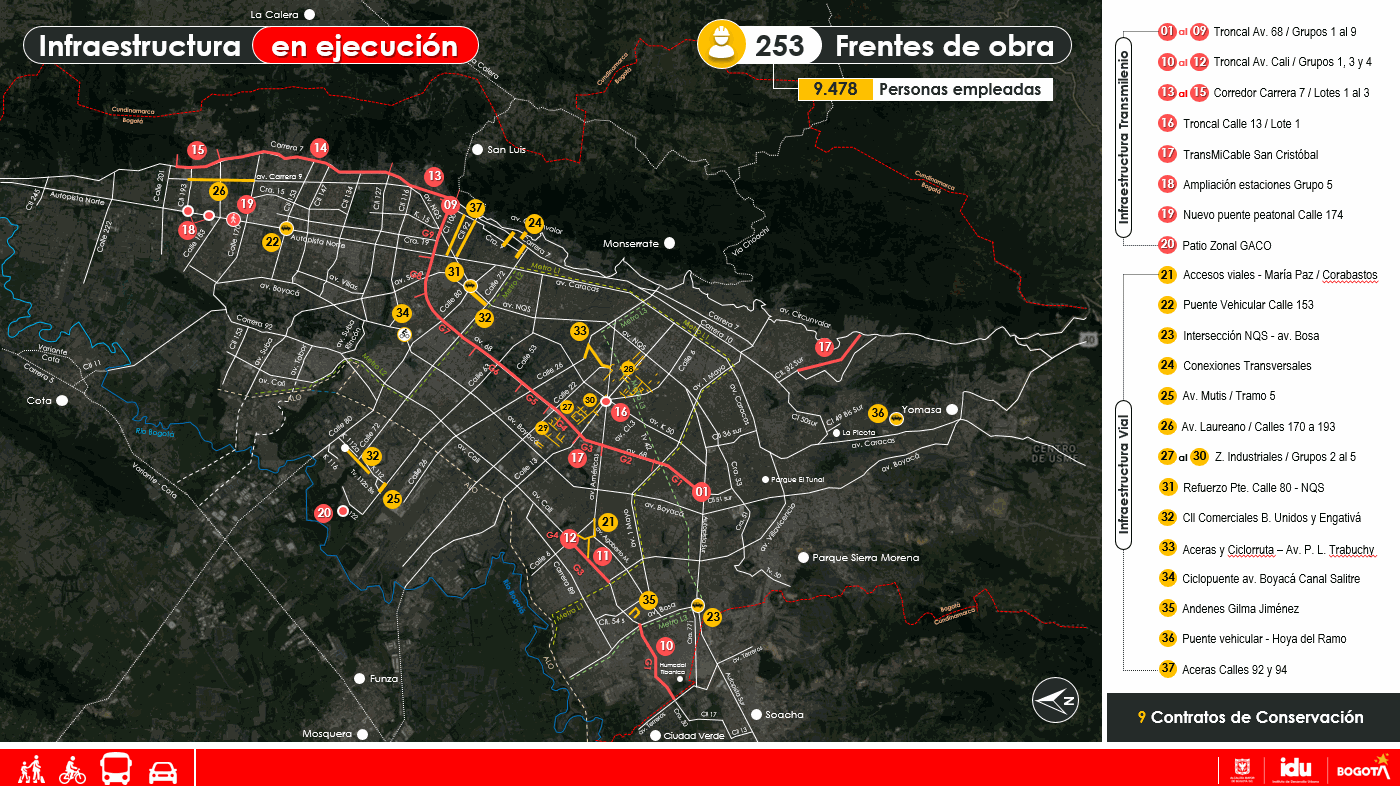

Así avanzan nuestros proyectos en construcción

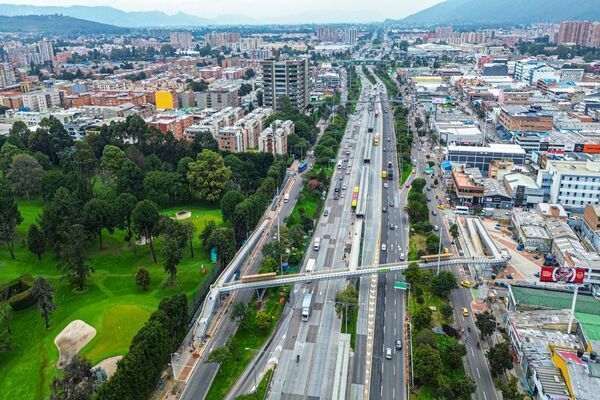

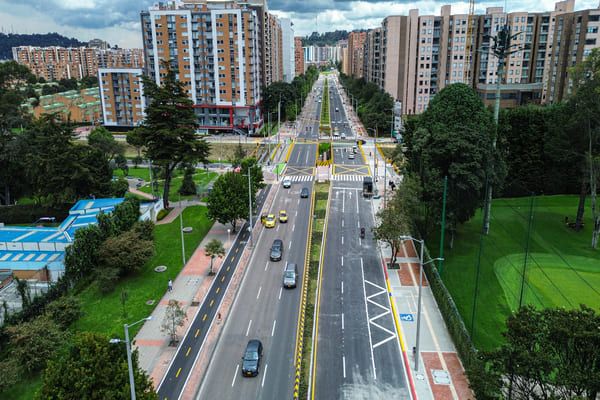

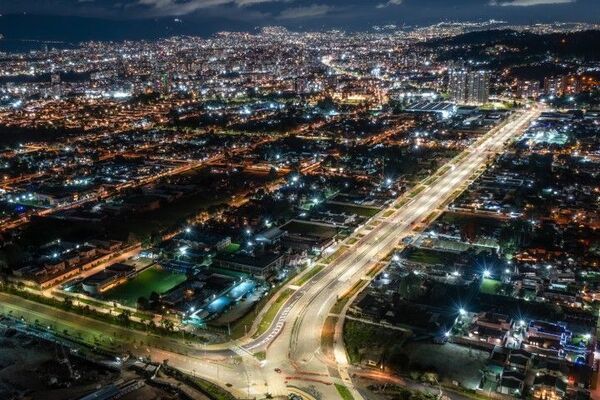

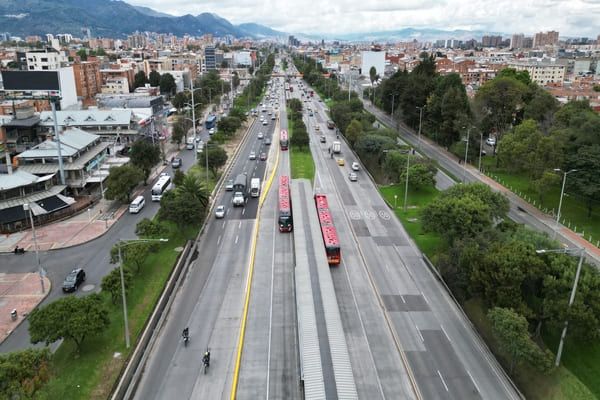

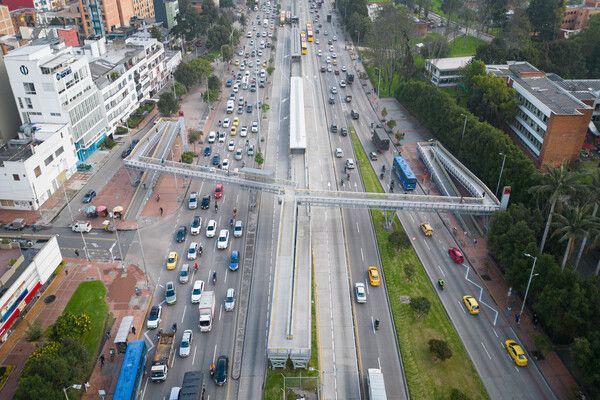

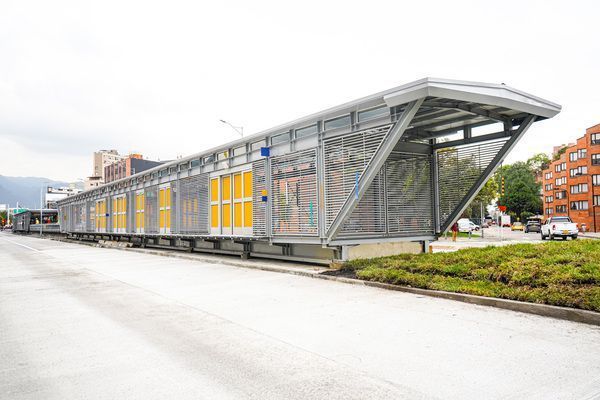

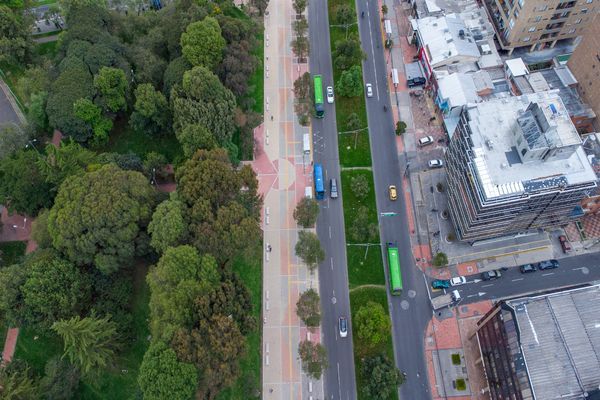

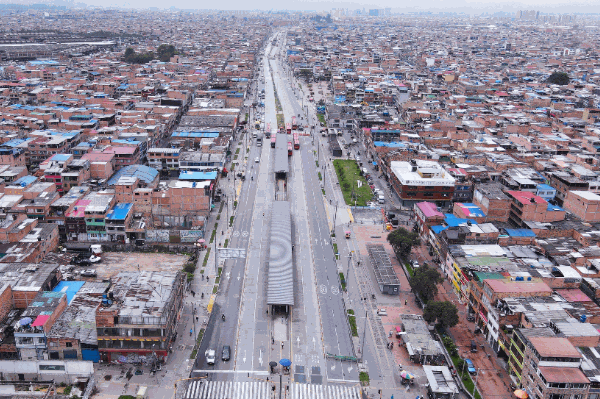

Avenida Laureano Gómez
Avance: 97,88%
Fecha de corte: 16 de febrero de 2026

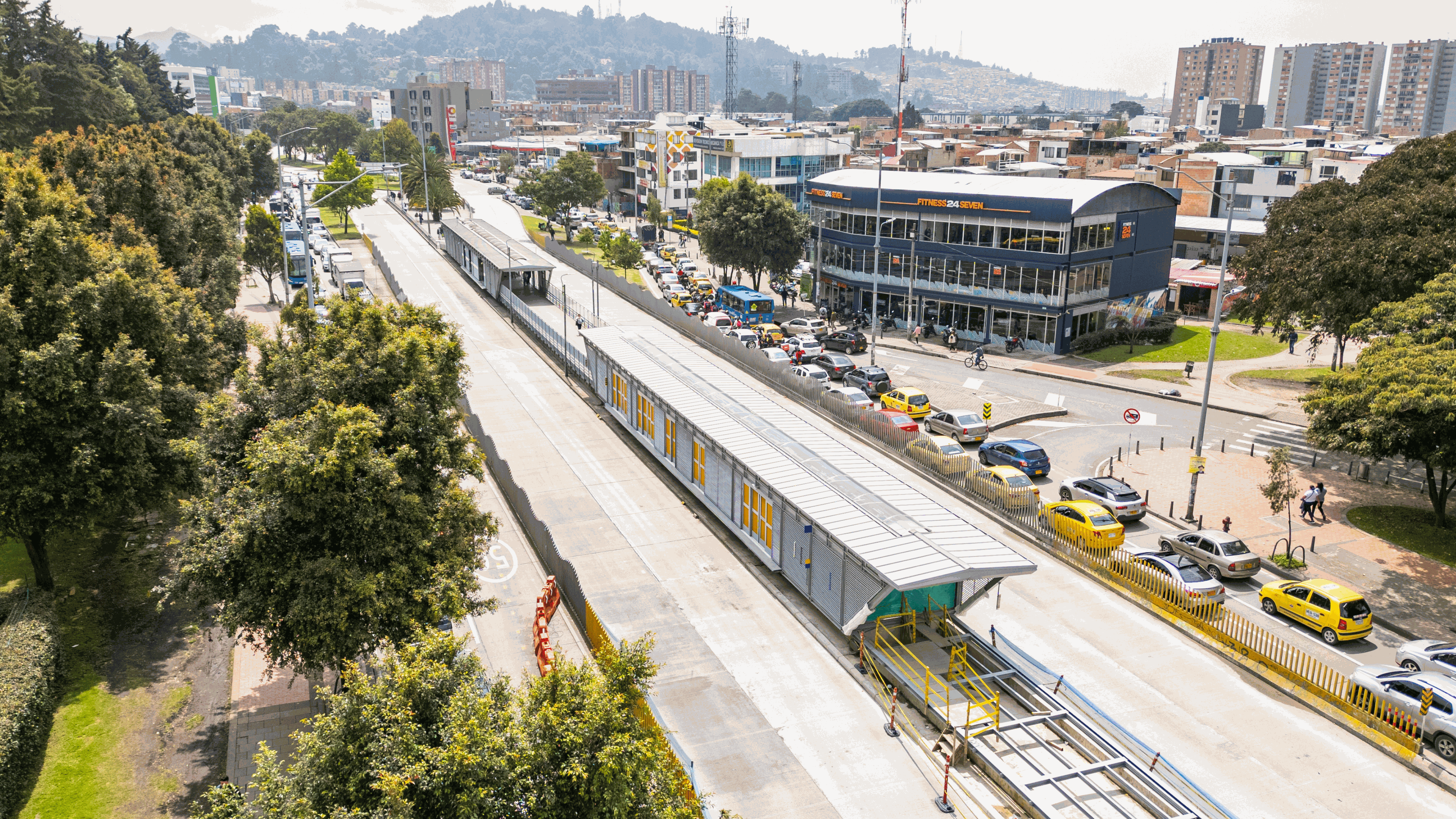

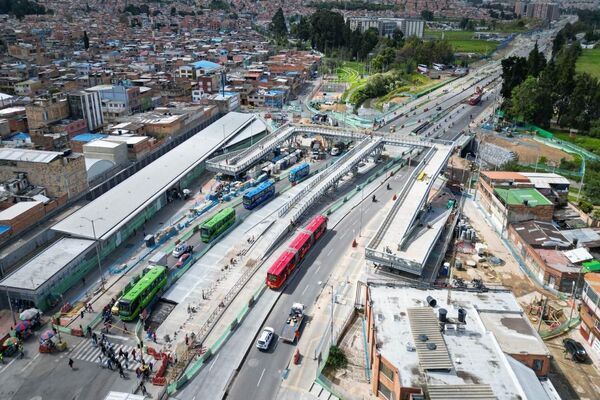

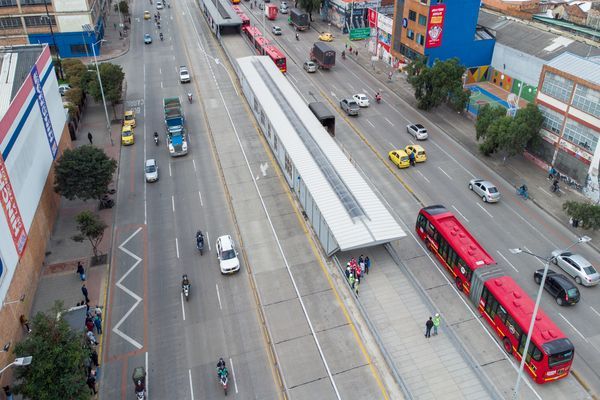

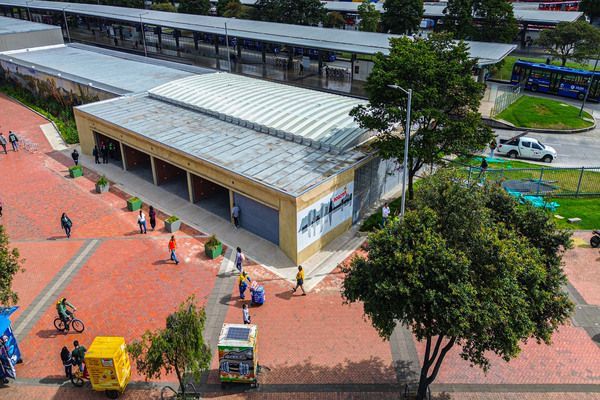

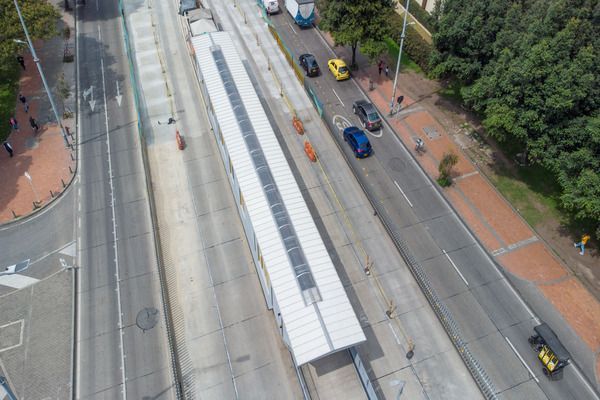

Ampliación Estaciones TransMilenio Grupo 5
Avance: 94,83 %
Fecha de corte: 16 de febrero de 2026

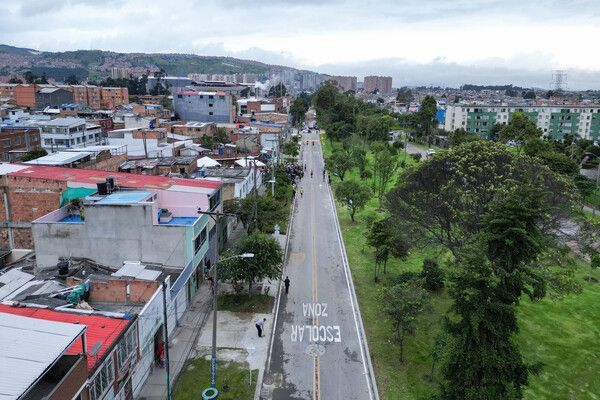

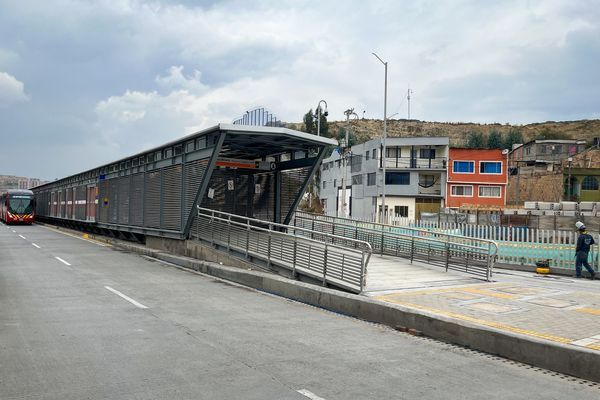

TrasnMiCable San Cristóbal
Avance: 86,19 %
Fecha de corte: 16 de febrero de 2025

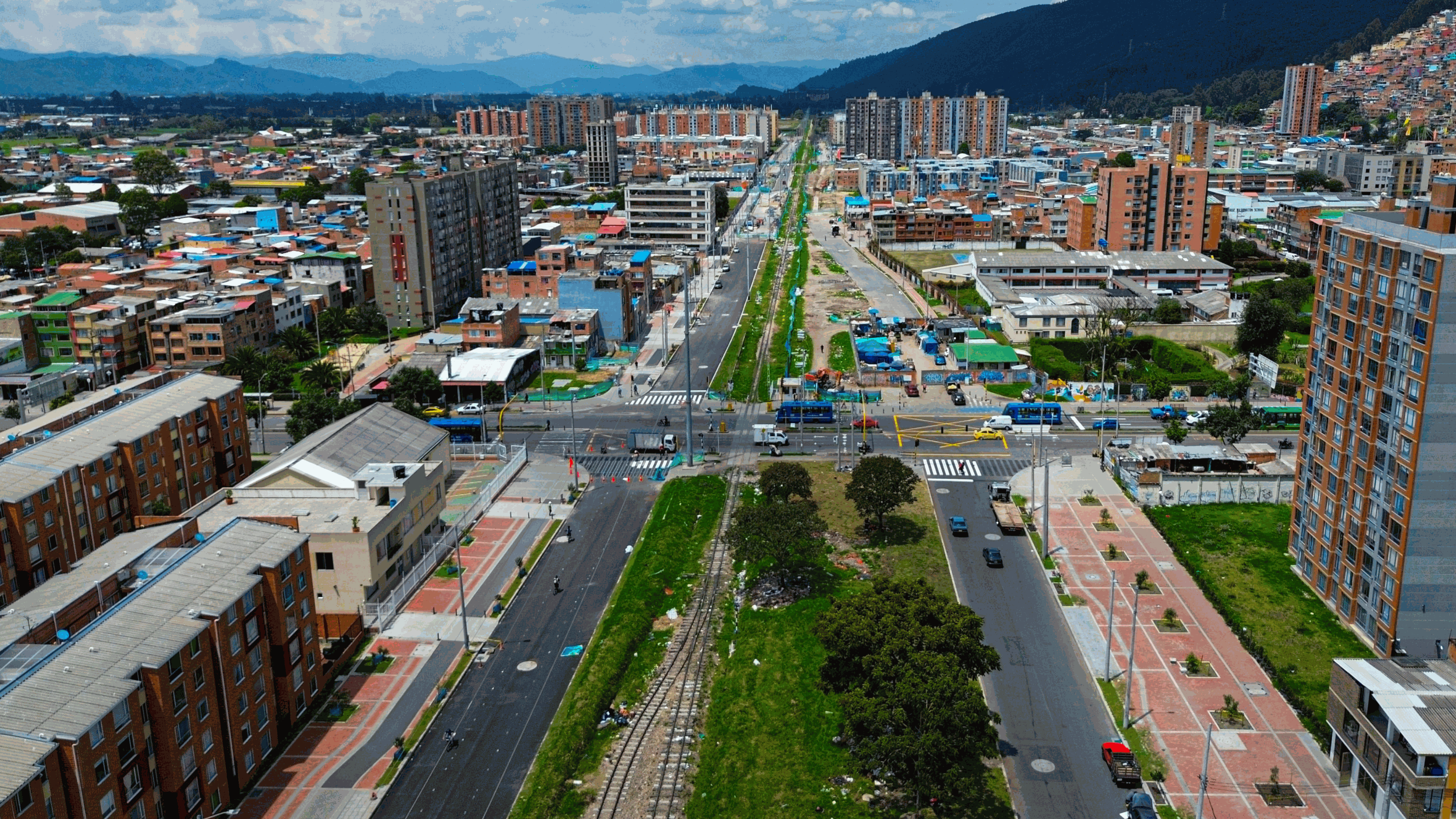

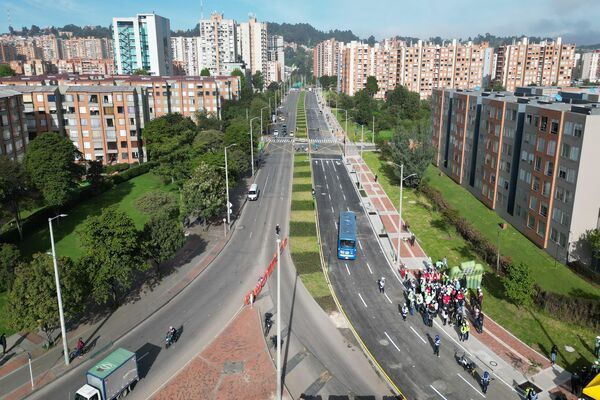

Avenida Ciudad de Cali
Avance: 84,97 %
Fecha de corte: 16 de febrero de 2026

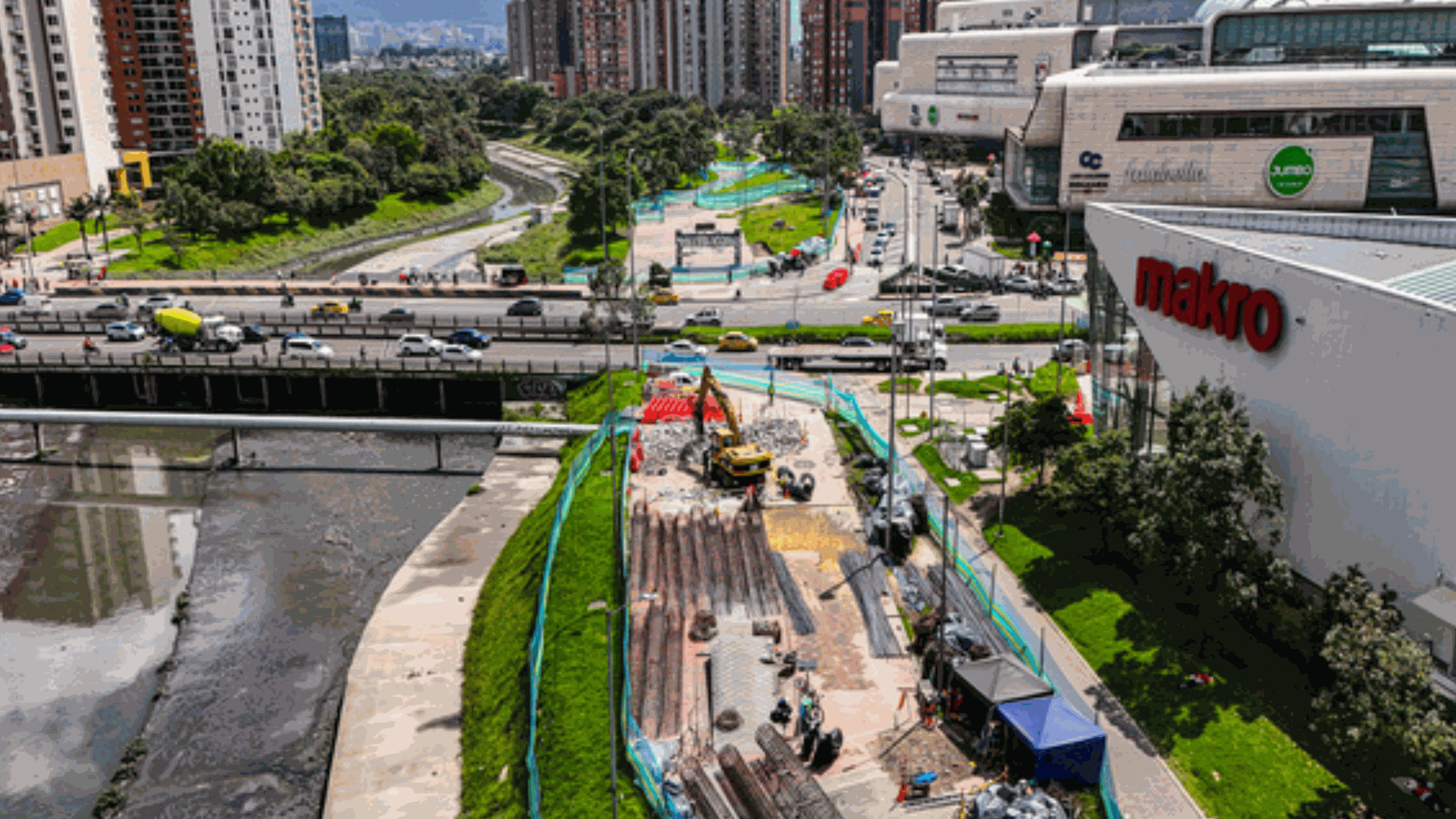

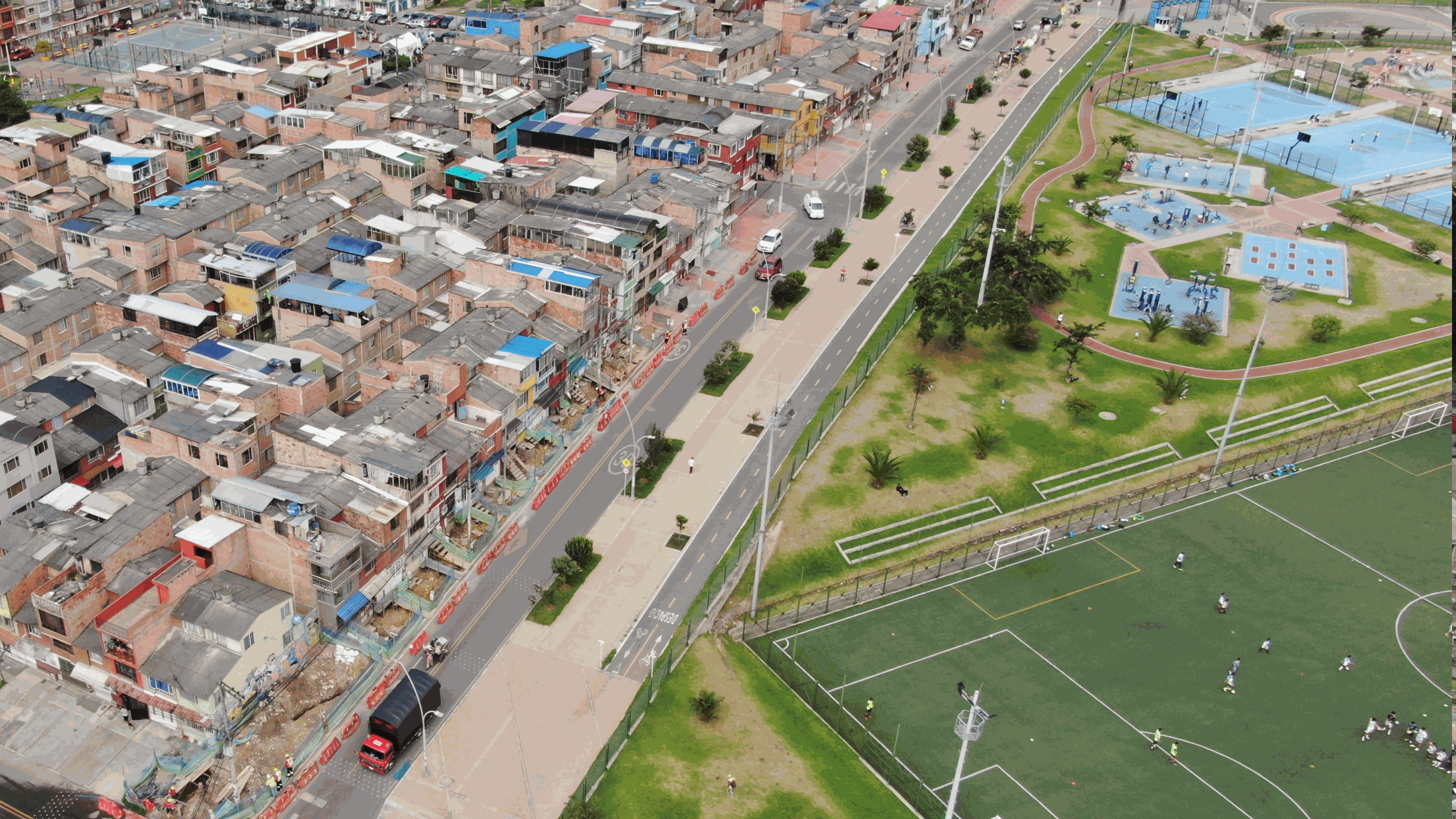

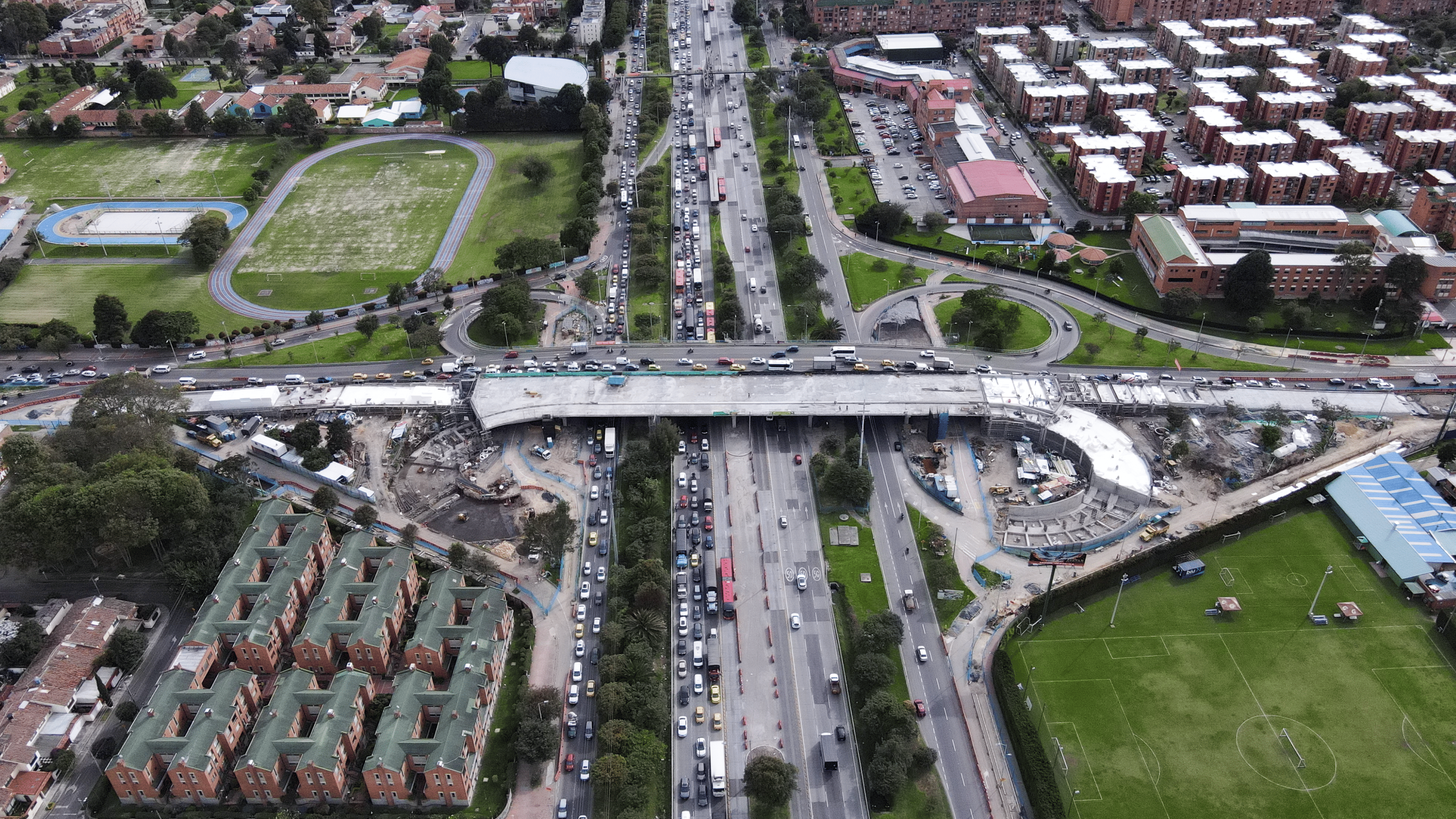

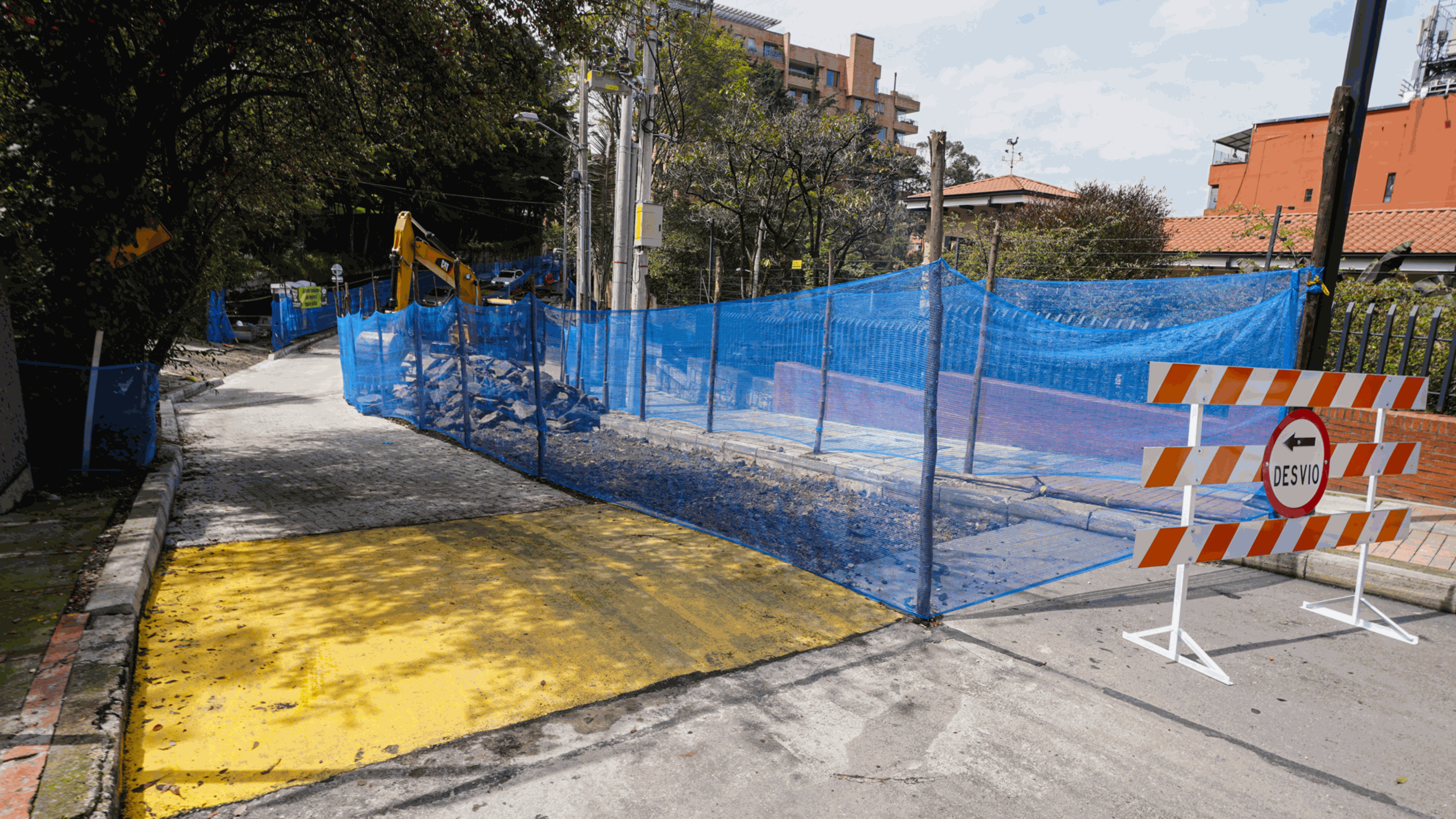

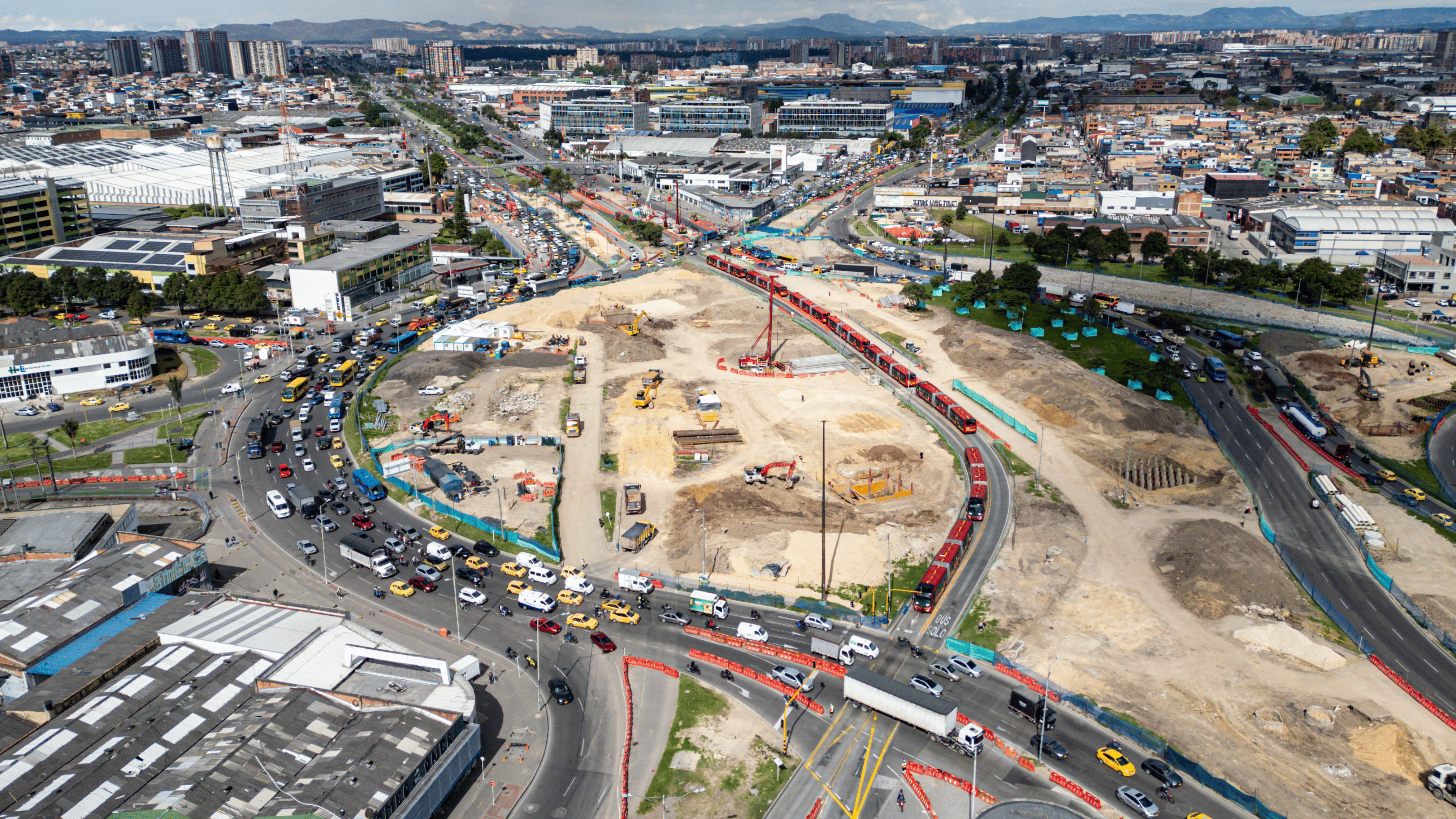

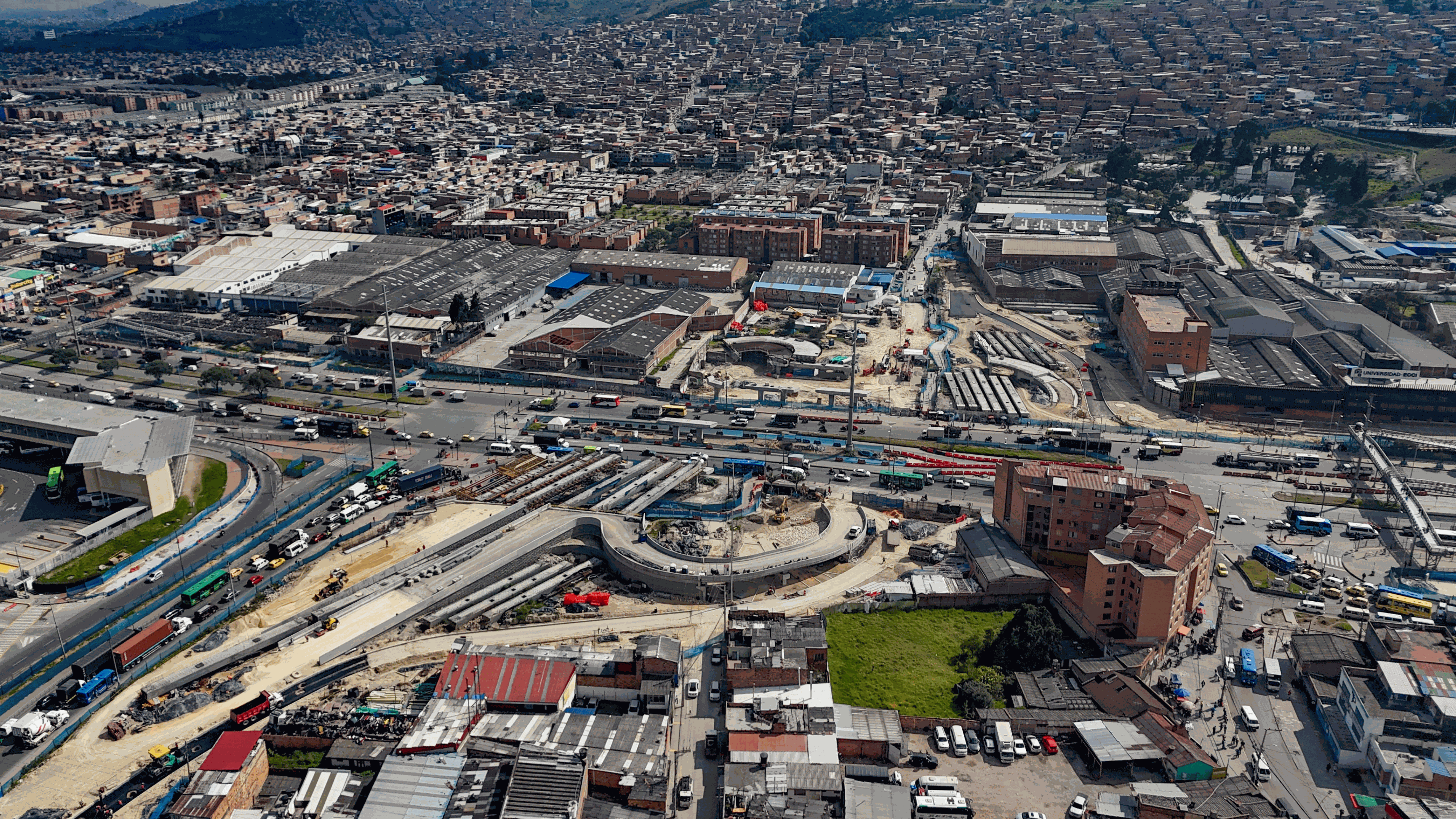

Vías y espacio público zonas industriales de Montevideo y Puente Aranda Grupo 4
Avance: 84.09 %
Fecha de corte: 16 de febrero de 2026

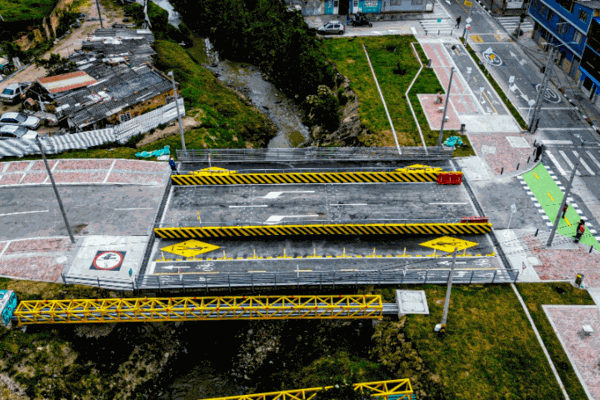

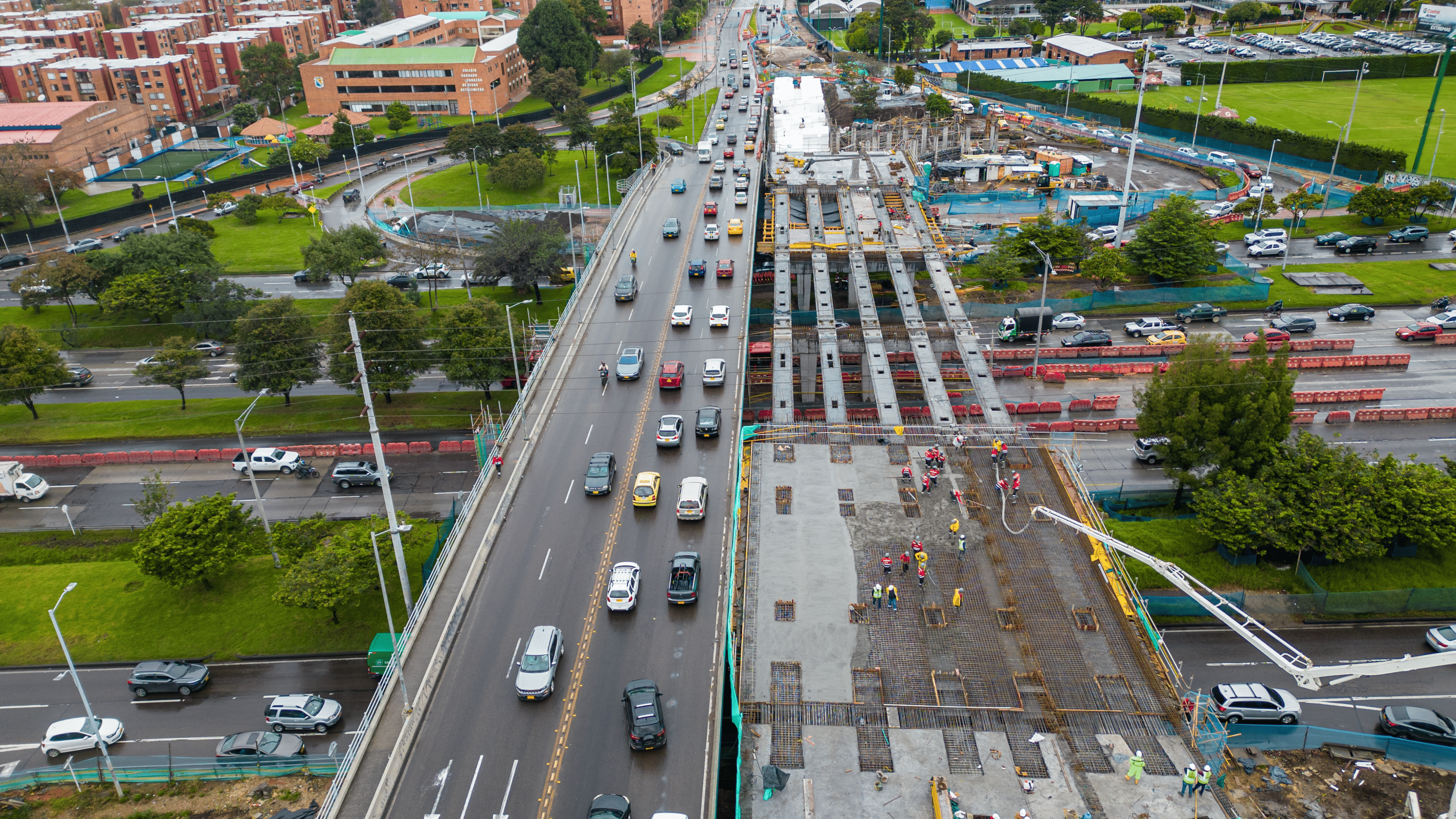

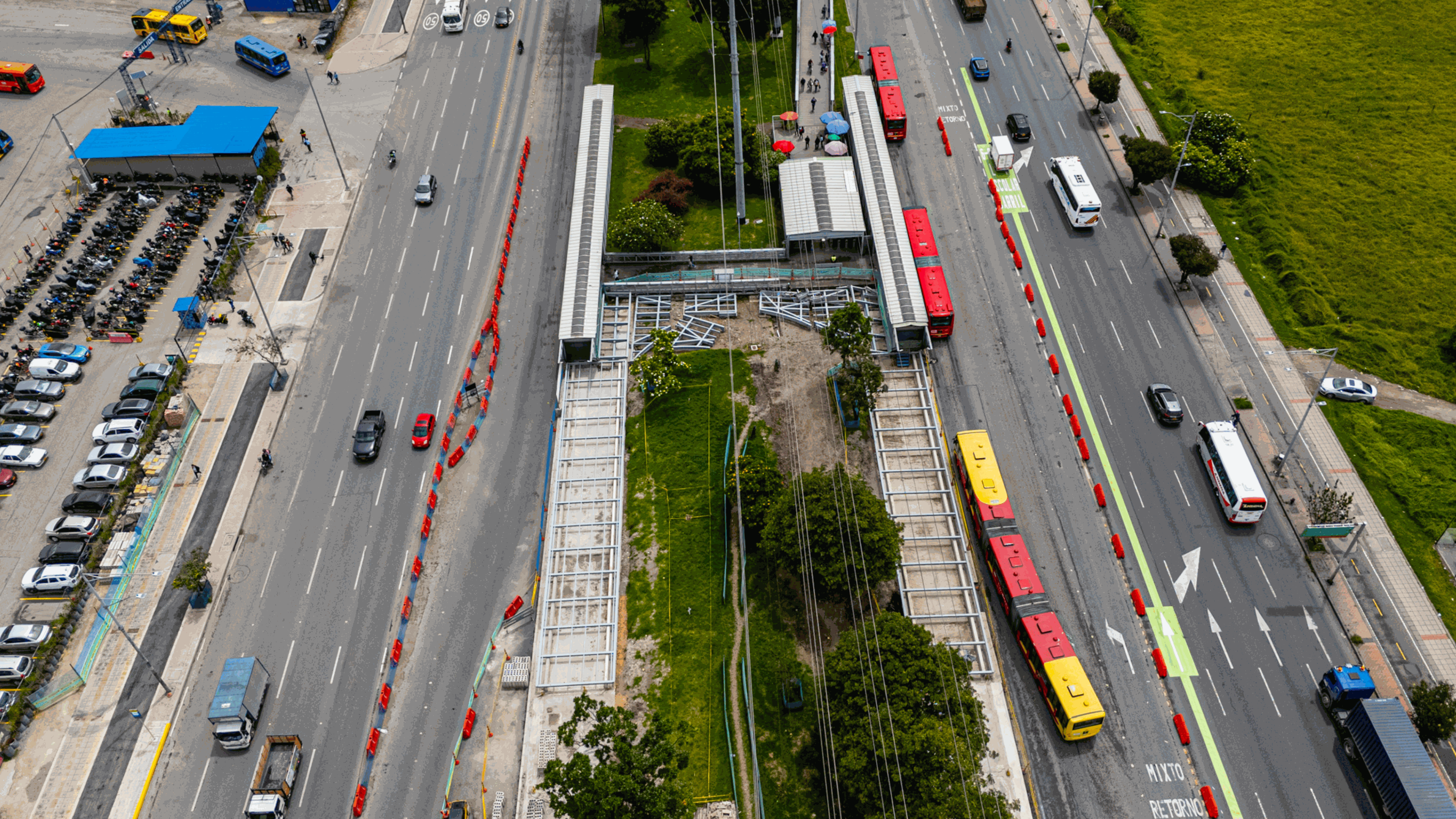

Puente Calle 153 por Autonorte - Costado Norte
Avance: 76,85 %
Fecha de corte: 16 de febrero de 2026

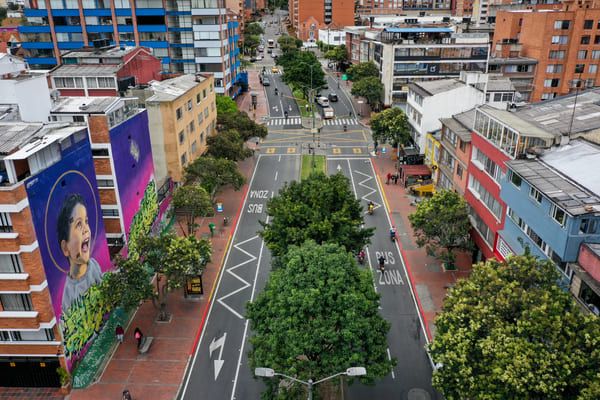

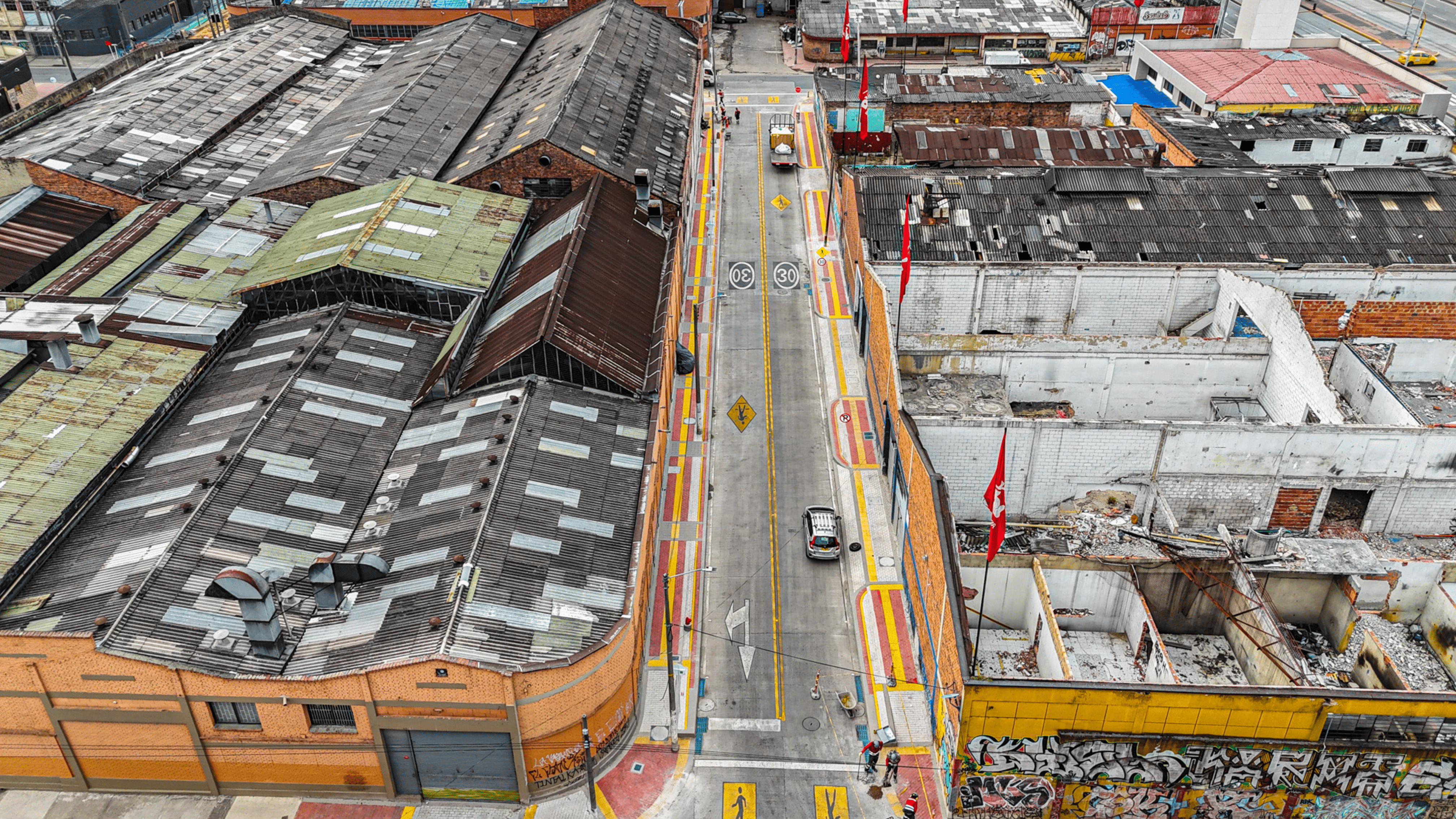

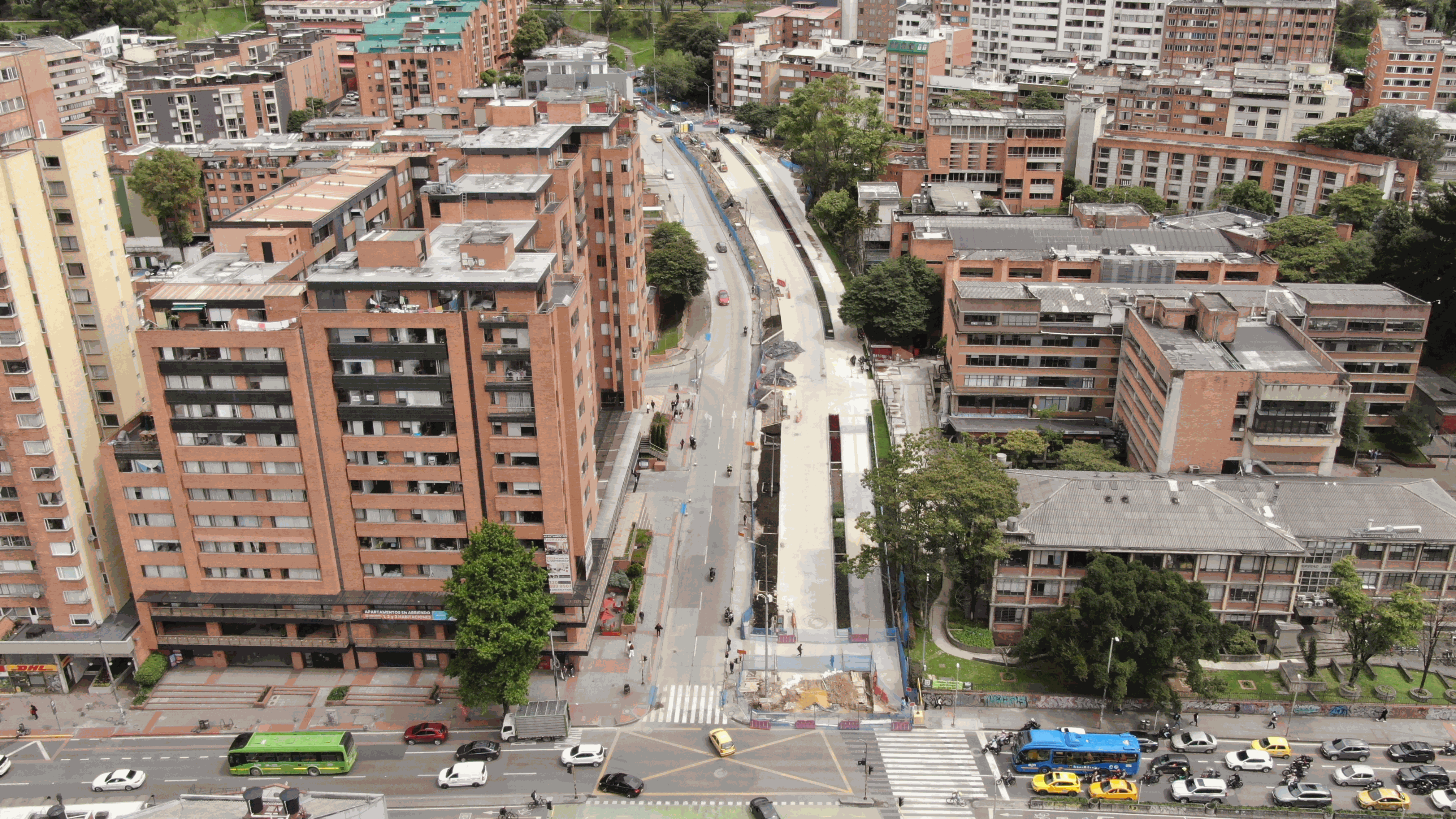

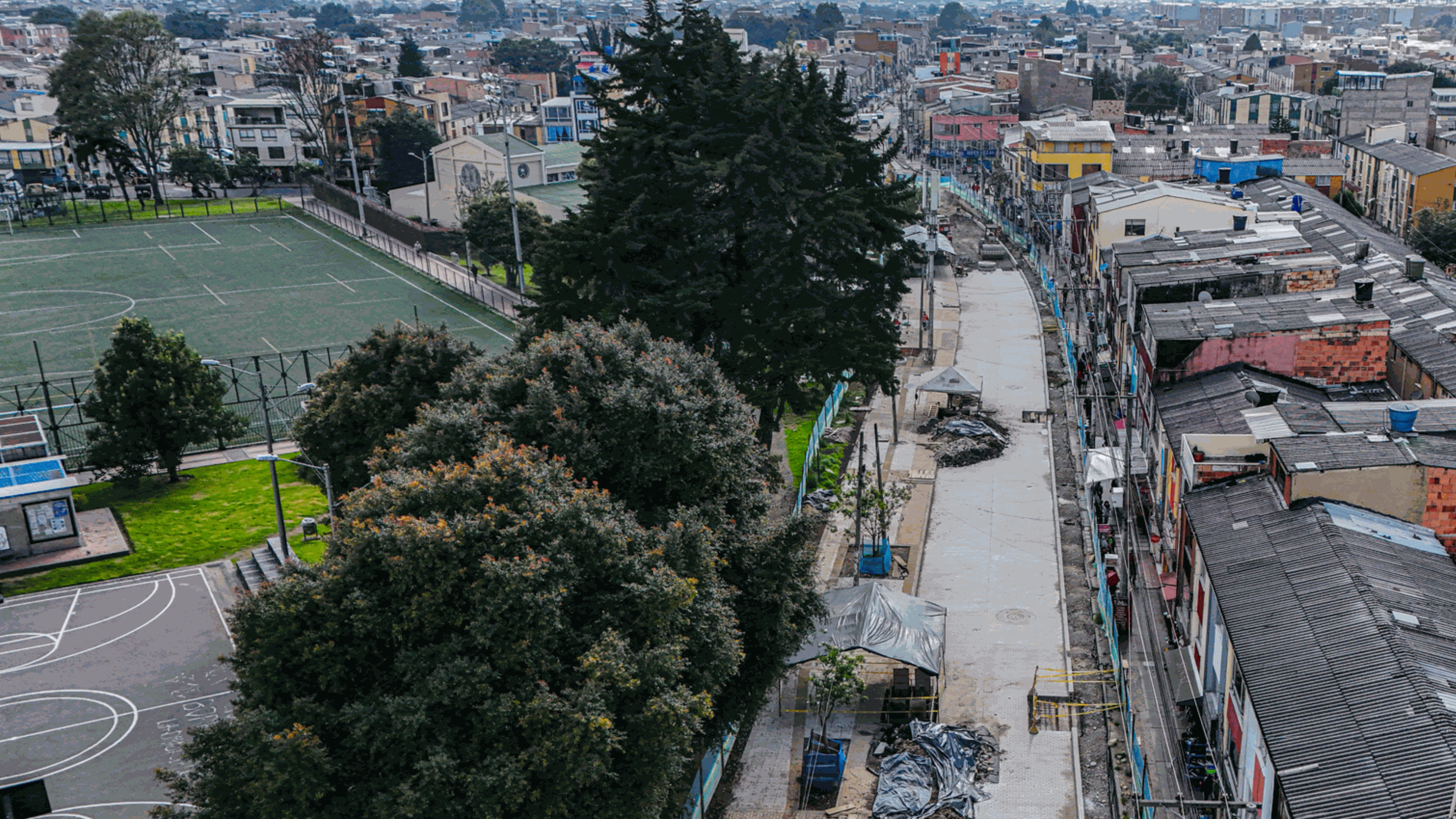

Terminación Calles Comerciales Barrios Unidos y Engativá
Avance: 64.40 %
Fecha de corte: 16 de febrero de 2026
Vías y espacio público zonas industriales de Montevideo y Puente Aranda Grupo 3
Avance: 54,11 %
Fecha de corte: 16 de febrero de 2026
Avenida Mutis Tramo 5
Avance: 47.20 %
Fecha de corte: 16 de febrero de 2026

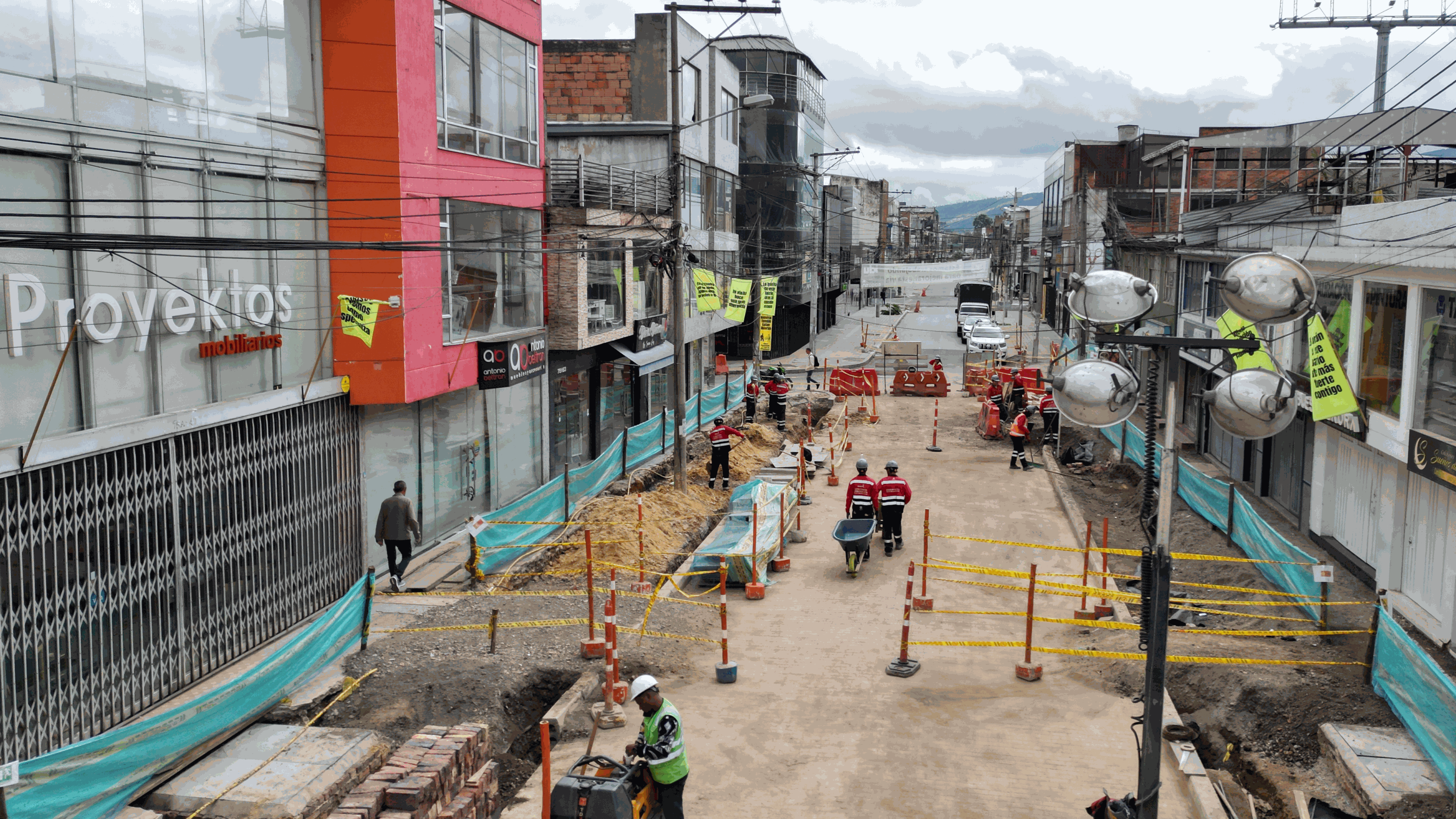

Avenida Francisco Miranda (calle 45) entre carreras 5 y 7
Avance: 43,39 %
Fecha de corte: 25 de diciembre de 2025 Toma de posesión

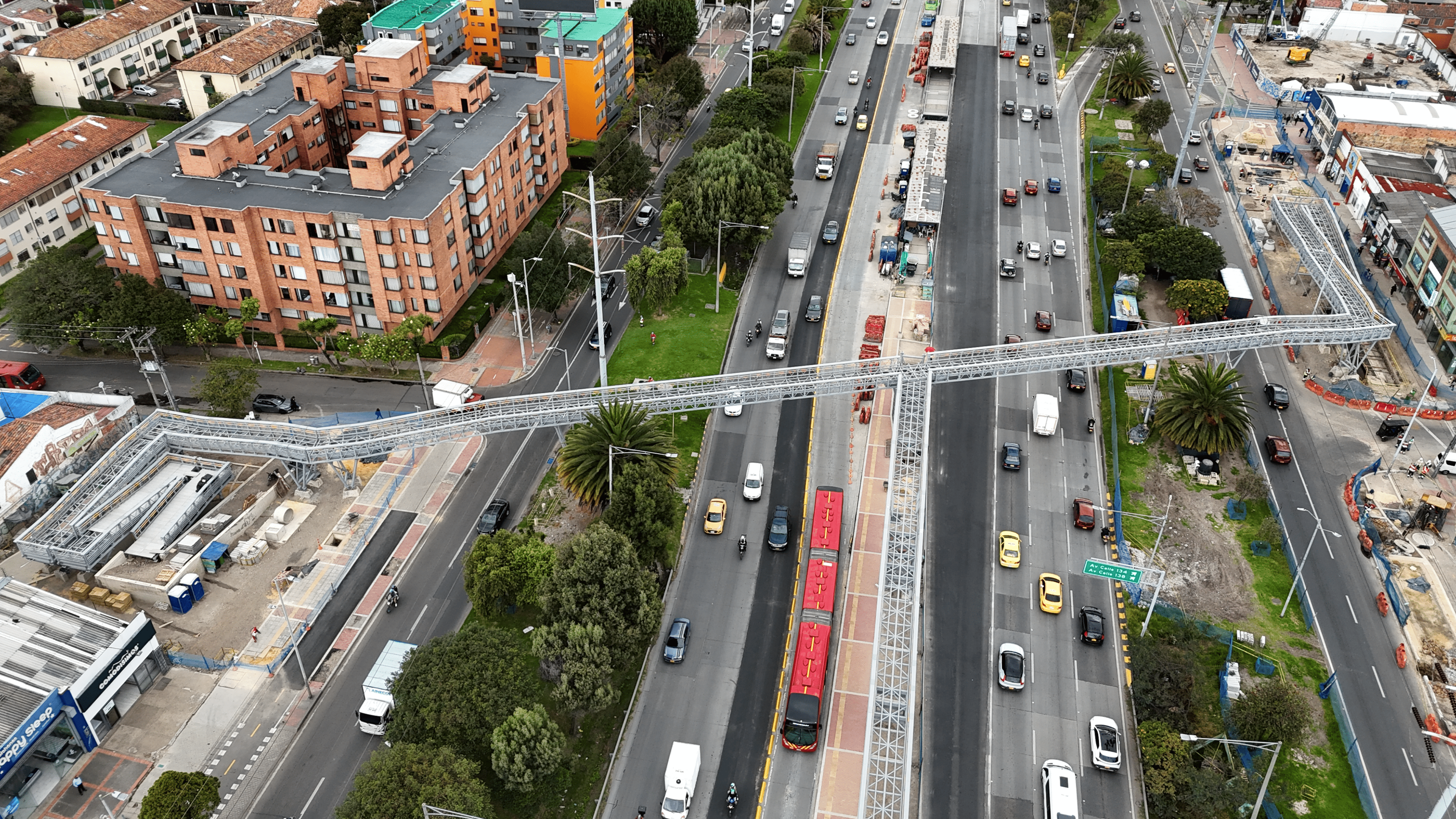

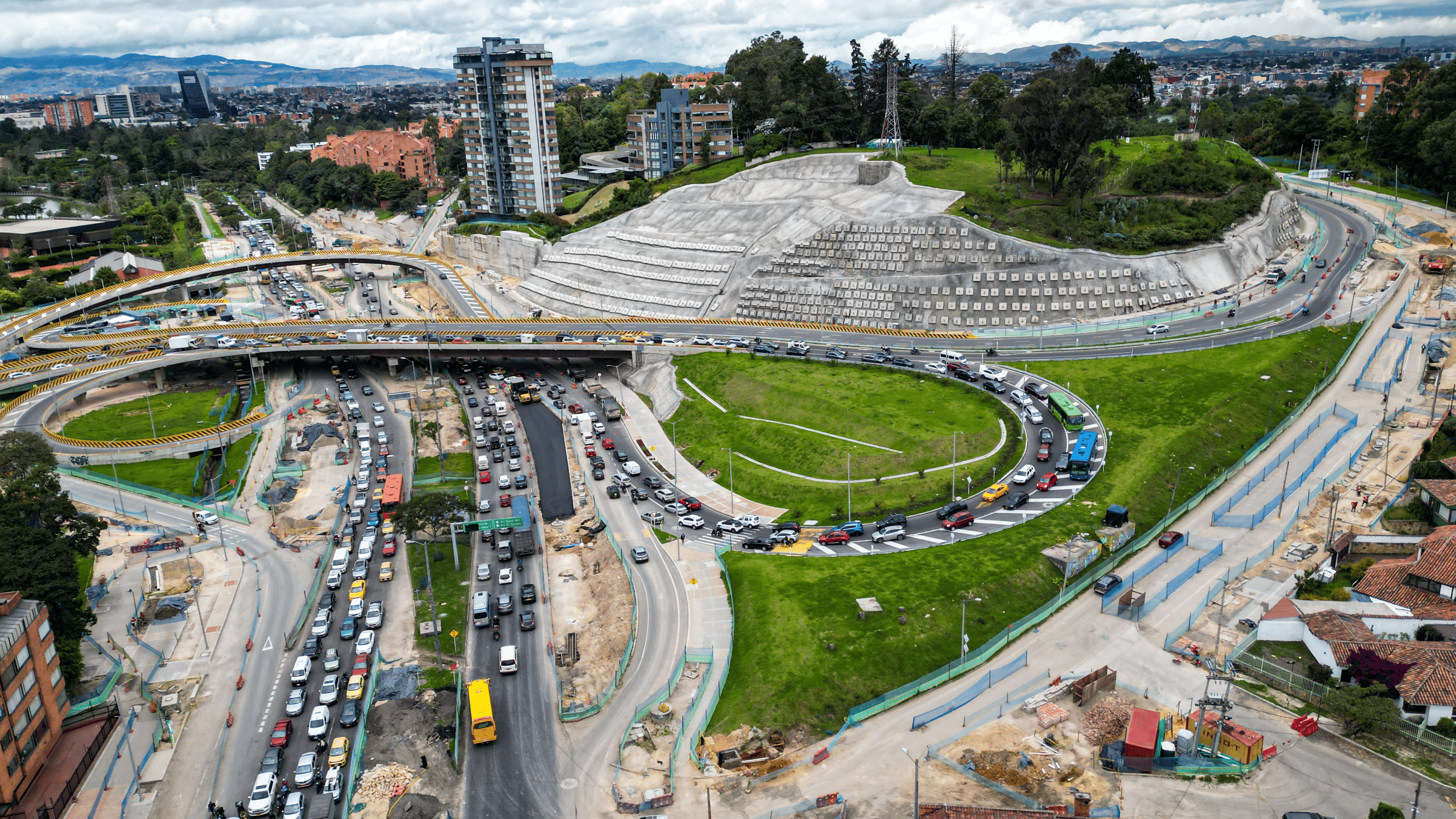

Intersección a desnivel de la Autopista Sur (NQS) con Avenida Bosa
Avance: 41,40 %
Fecha de corte: 16 de febrero de 2025

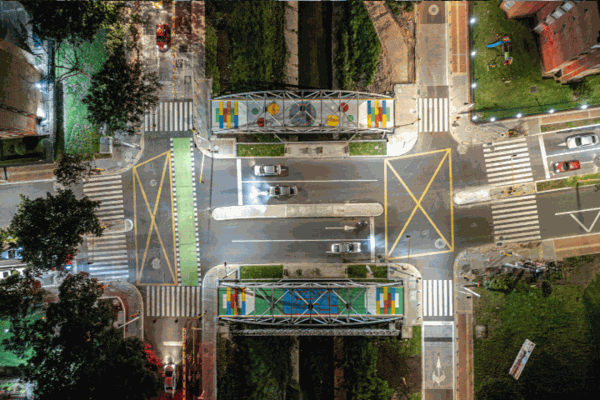

Terminación Conexiones Transversales
Avance: 38.85 %
Fecha de corte: 16 de febrero de 2026

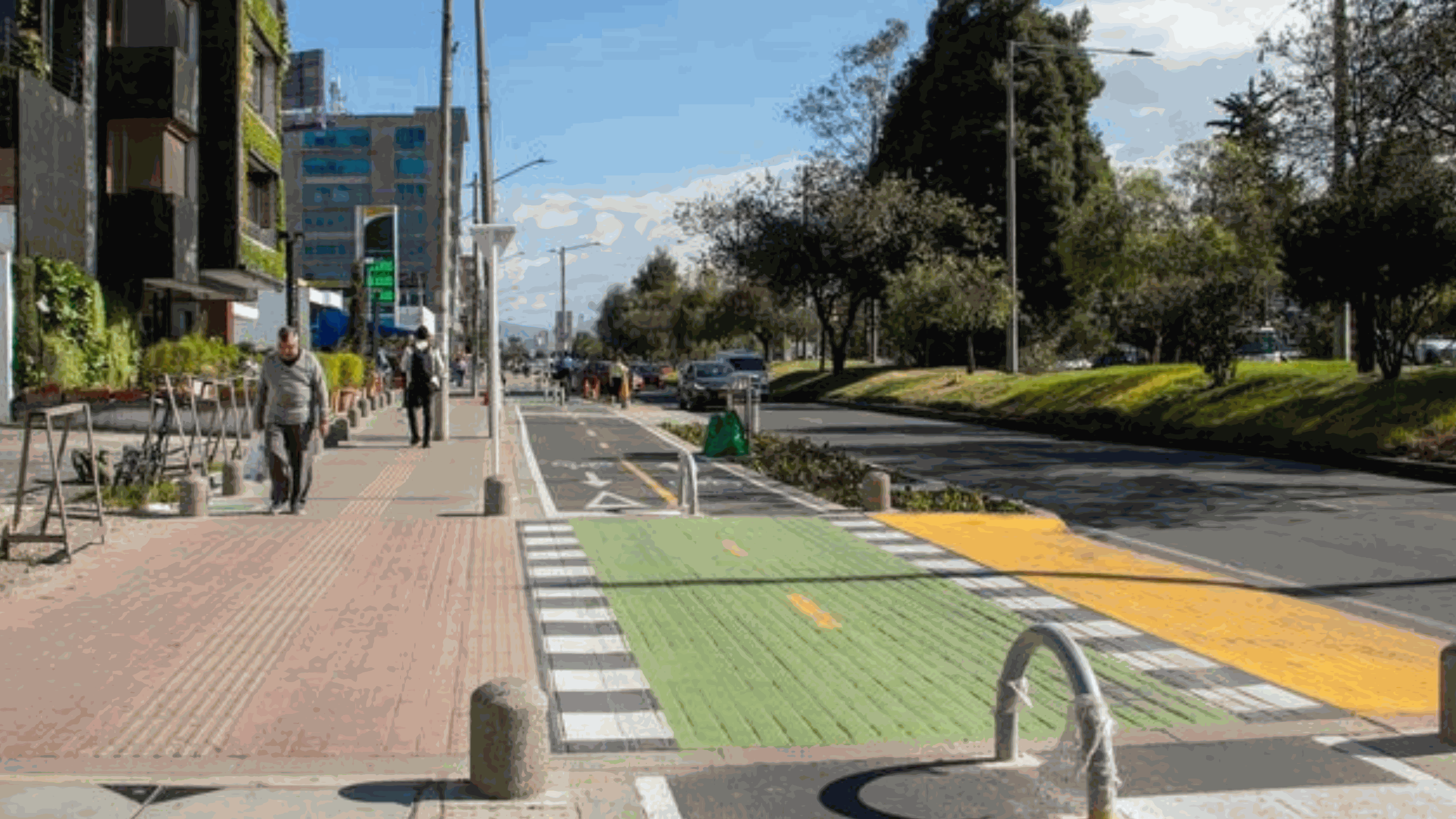

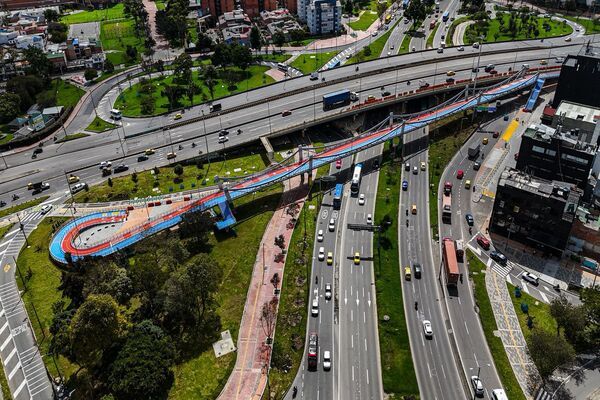

Ciclopuente Av. Boyacá por Canal Salitre
Avance: 23.40 %
Fecha de corte: 16 de febrero de 2026
Vías y espacio público zonas industriales de Montevideo y Puente Aranda Grupo 2
Avance: 2,70 %
Fecha de corte: 16 de febrero de 2026
Ciclorruta y espacio público en la av. Pedro León Trabuchy entre calles 22 y 26
Avance: 1.50 %
Fecha de corte: 16 de febrero de 2026
Accesos viales María Paz - Corabastos
Avance: 0.38 %
Fecha de corte: 16 de febrero de 2026
