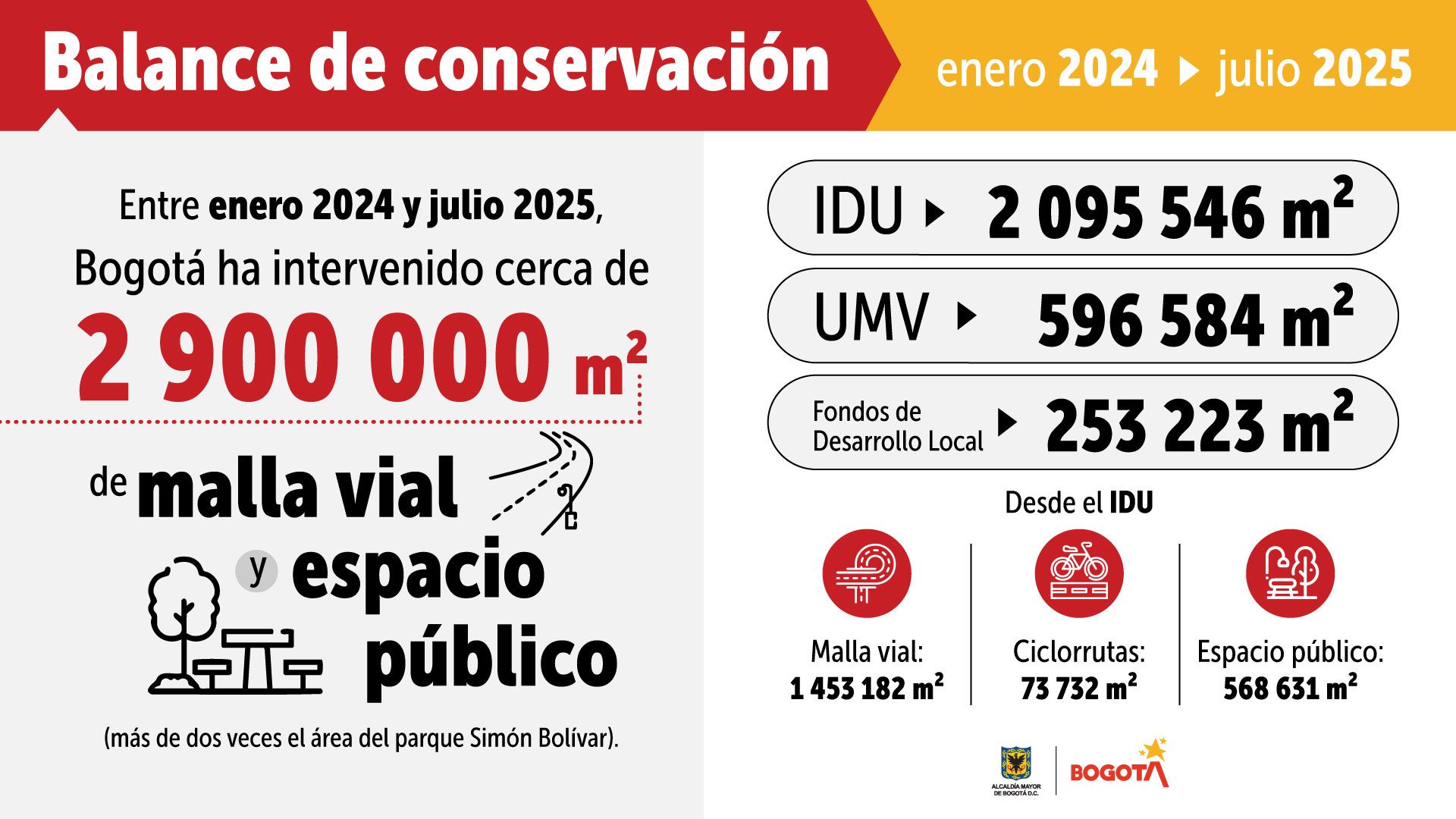

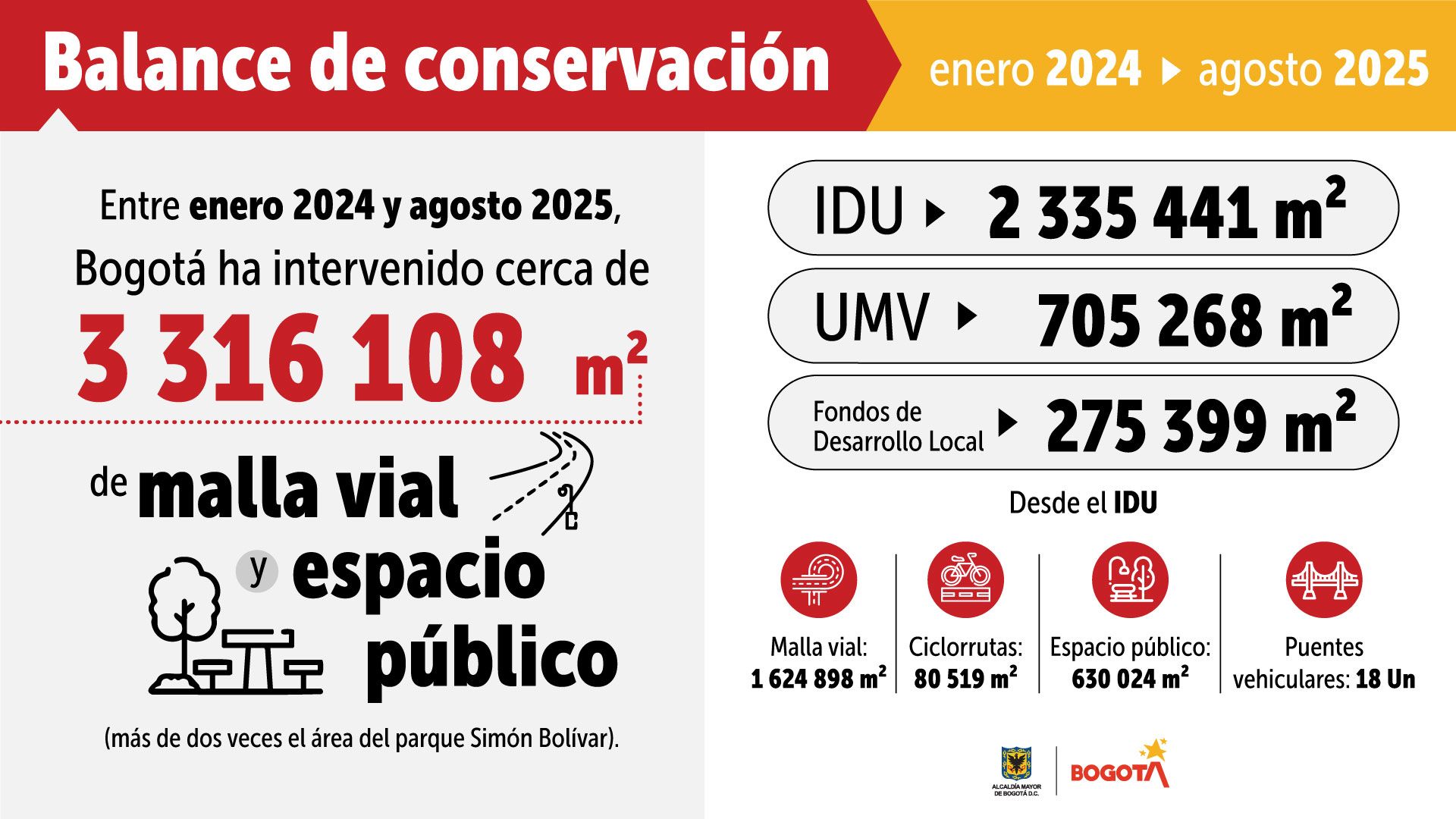

Entre enero de 2024 y julio de 2025, con gerencia y ejecución, Bogotá ha entregado, a través del IDU, 11 proyectos de infraestructura vial y 7 proyectos especiales de conservación en espacios emblemáticos de la ciudad.
Además, ha puesto en servicio de la ciudadanía 16 hitos, o entregas parciales, y ha conservado 32 puentes peatonales y 18 vehiculares, para mejorar la movilidad, la seguridad y la calidad de vida de millones de personas.

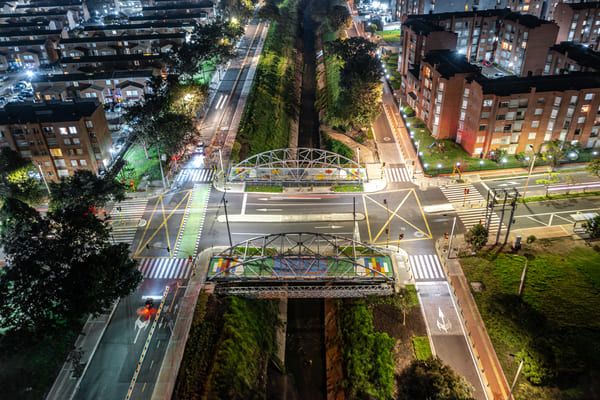

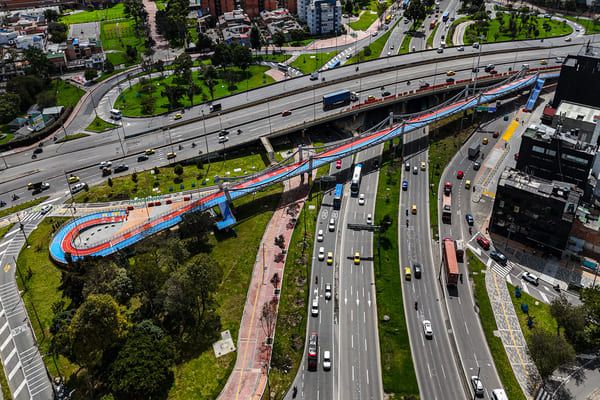

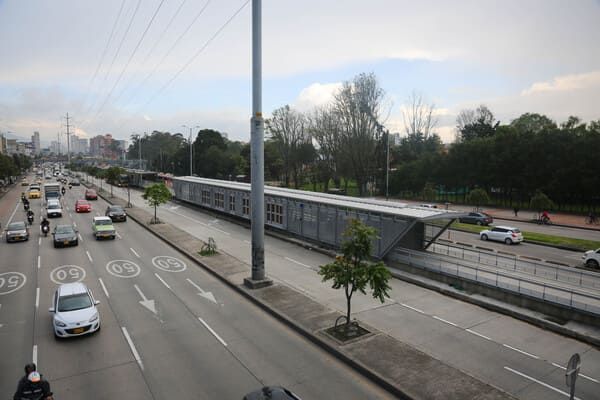

Ciclopuente peatonal av. Boyacá por calle
80
Más de 97 000 personas beneficiarias
Entrega: julio 2025

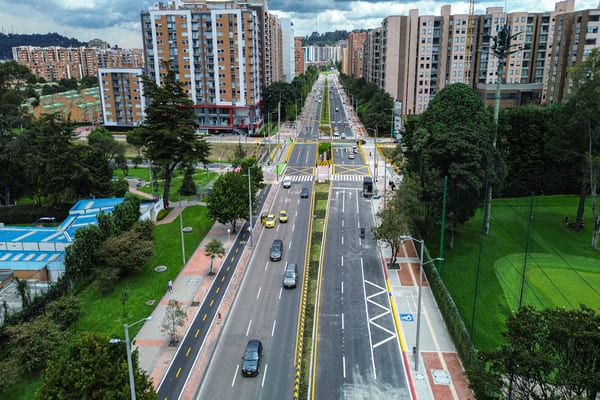

Avenida La Sirena (Cl 153), entre
autopista Norte y avenida Boyacá

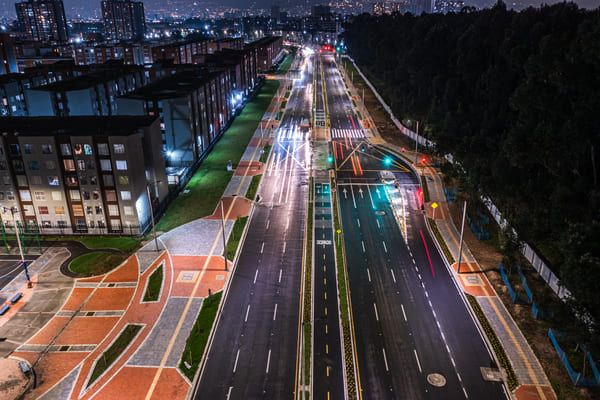

Más de 848 000 personas beneficiarias
Entrega: mayo 2025

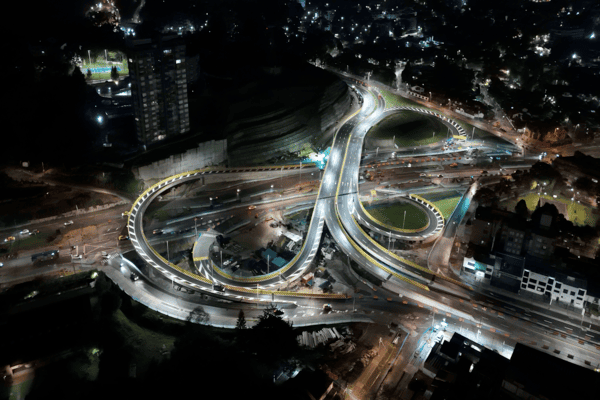

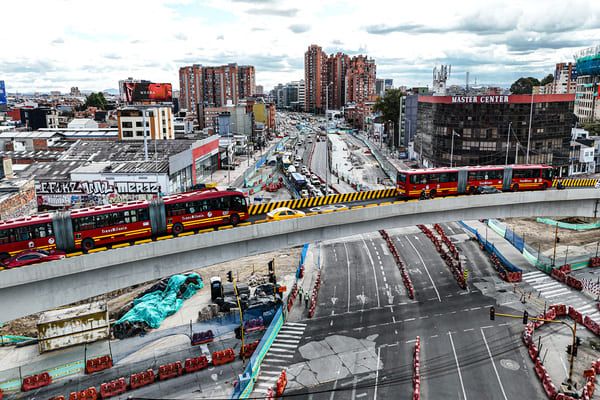

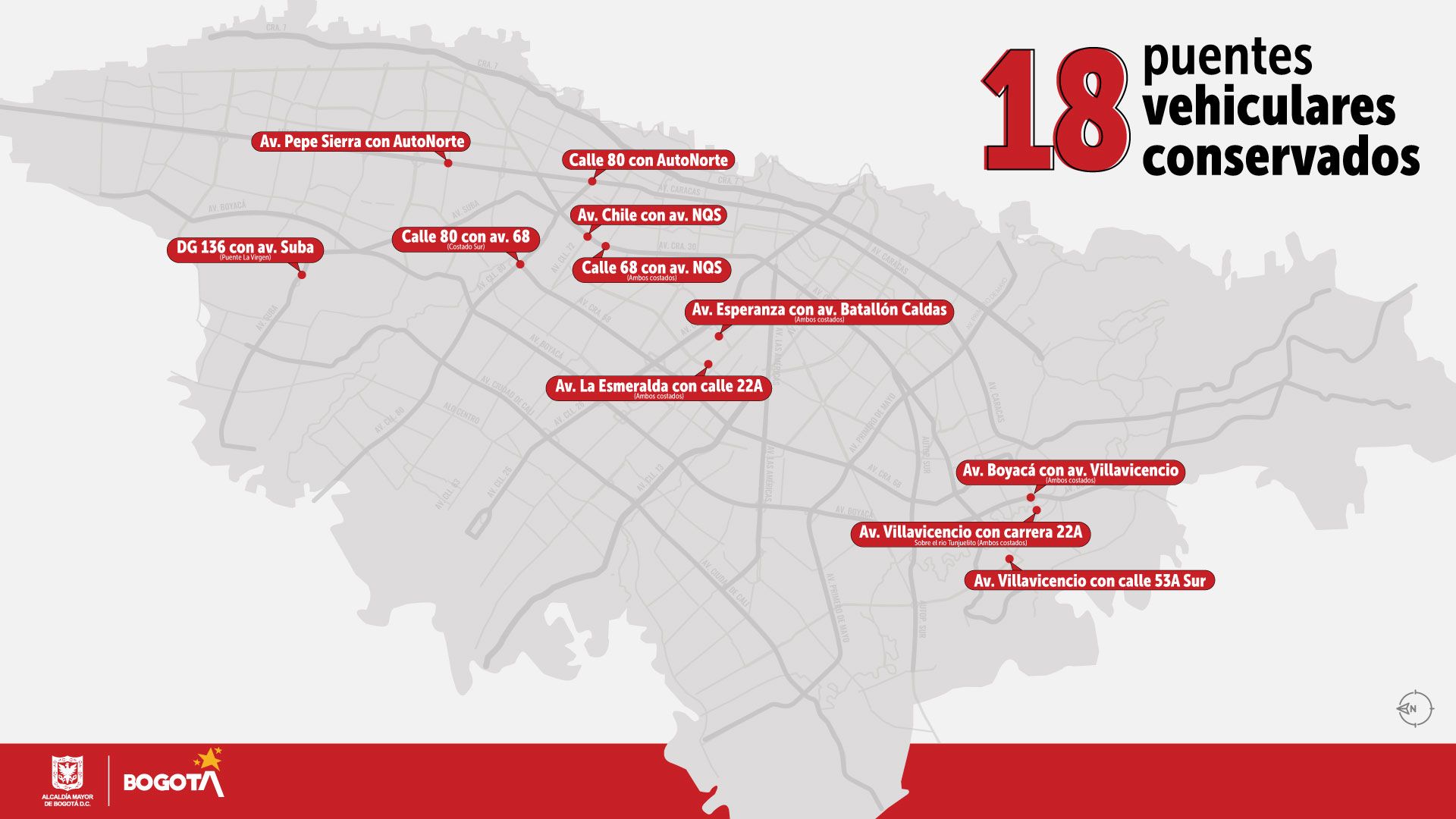

Refuerzo puentes vehiculares - Grupo 2
Más de 769 000 personas beneficiarias
-

NQS con autopista Norte (Conectante TM)
-
Autopista Norte con calle 127
-
Autopista Norte con calle 134 (costado sur)
Entrega: diciembre mayo 2024 - mayo 2025

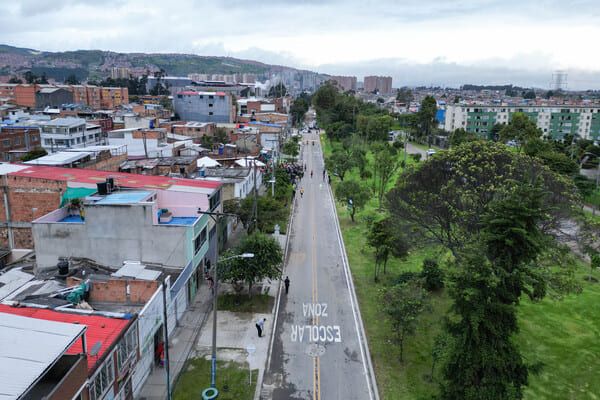

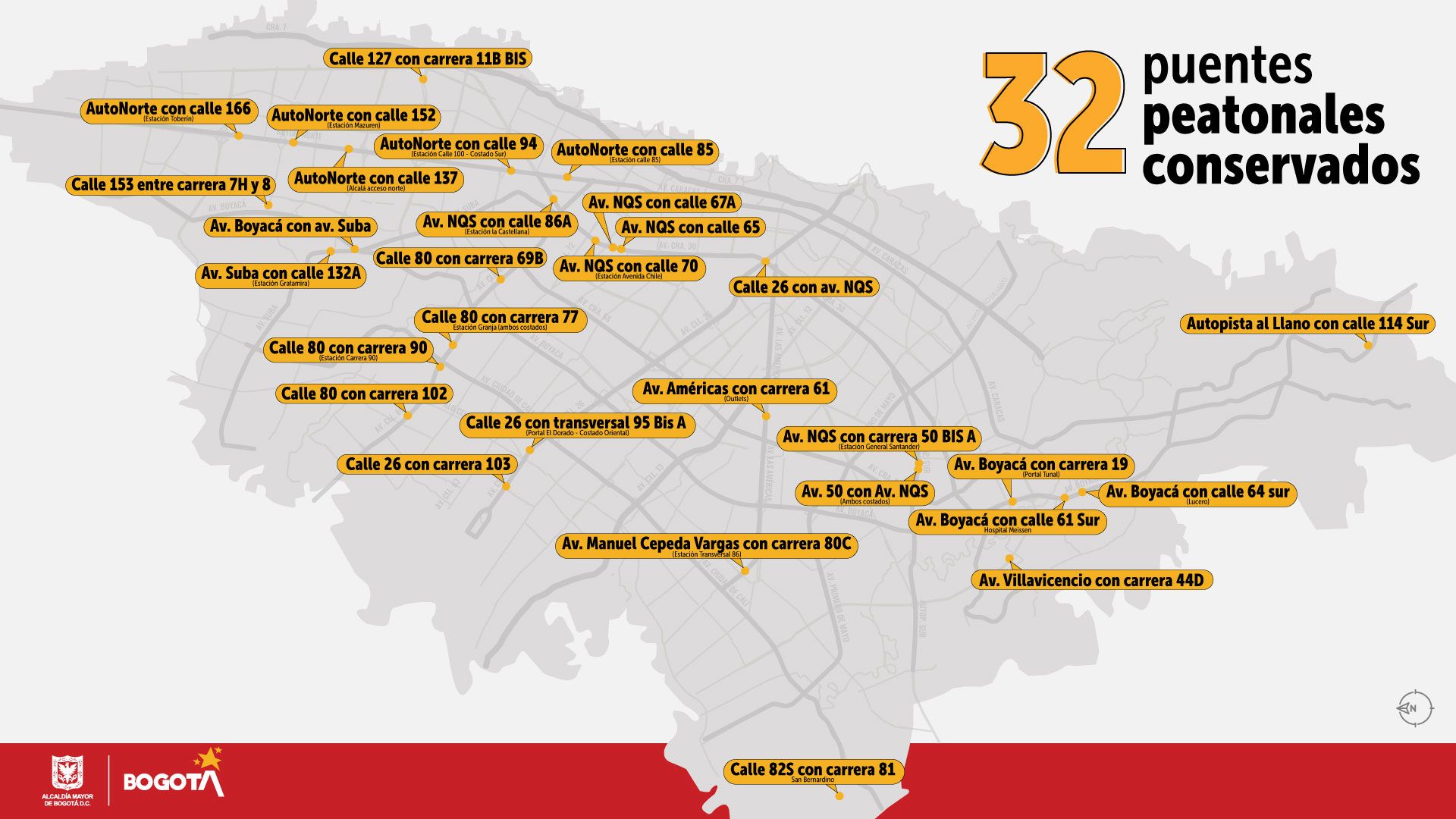

Cicloparqueaderos Portal Suba
Más de 23 000 personas beneficiarias
Entrega: febrero 2025

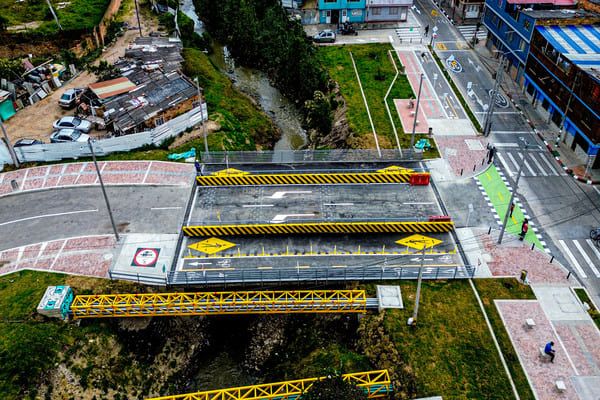

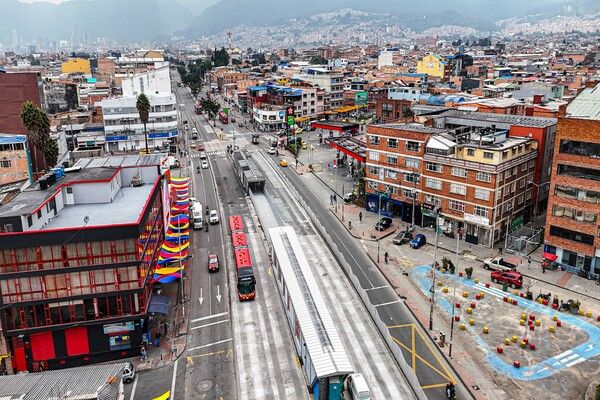

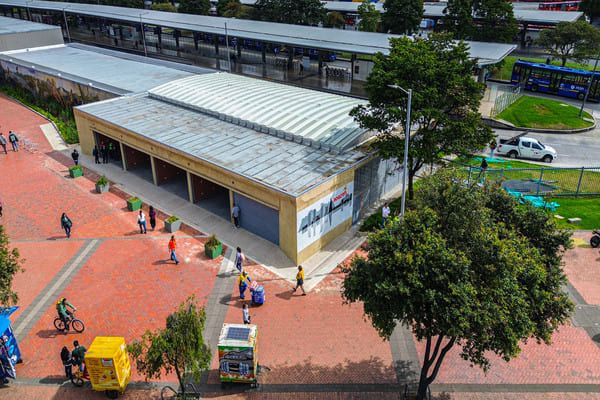

Puente San Agustín
Más de 312 000 personas beneficiarias
Entrega: diciembre 2024

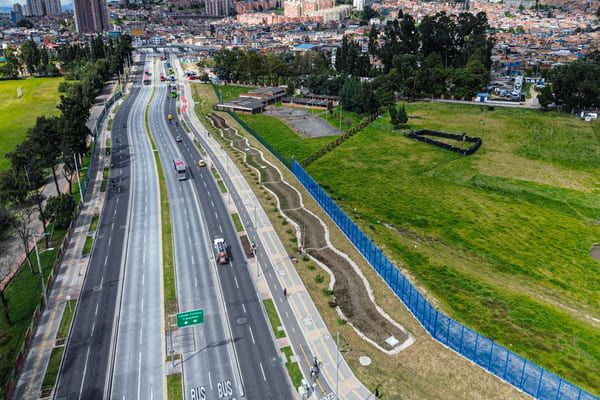

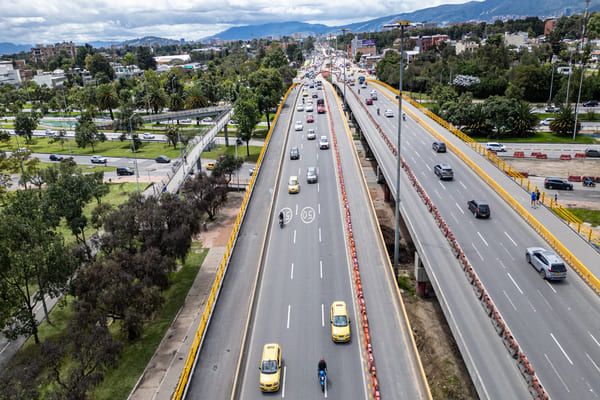

Extensión avenida Boyacá 170 – 183
Más de 620 000 personas beneficiarias
Entrega: diciembre 2024
Corredor ecológico - Canal Córdoba
Más de 155 000 personas beneficiarias
Entrega: diciembre 2024
Patio La Reforma
Más de 130 000 personas beneficiarias
Entrega: diciembre 2024

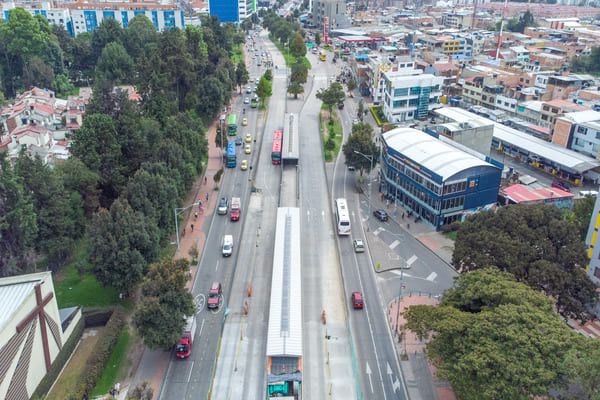

Avenida Guayacanes - Grupo 3
Más de 536 000 personas beneficiarias
Entrega: abril 2024
Avenida Guayacanes - Grupo 2
Más de 1 600 000 personas beneficiarias
Entrega: abril 2024
Puente vehicular en la av. Suba sobre la calle 100 (Av. 68 - G8)
Entrega: junio 2025

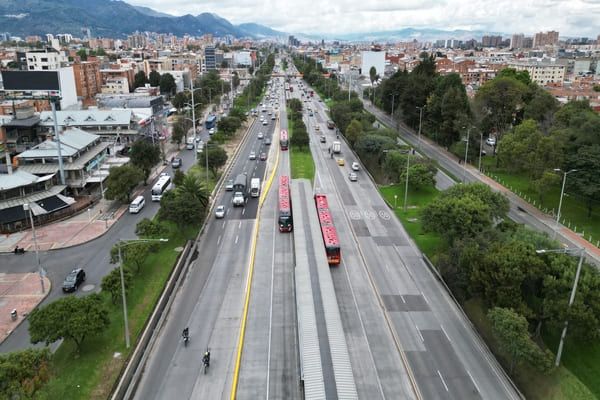

Habilitación tercer carril sentido norte-sur avenida 68 con calle 26 - G5
Entrega: mayo 2025
3 puentes vehiculares de la av. Rincón por Boyacá (Calle 127 con av. Boyacá)
Entrega: marzo 2025
Mejora geométrica Toberín (nuevo carril AutoNorte entre calles 163 y 167)
Entrega: marzo 2025

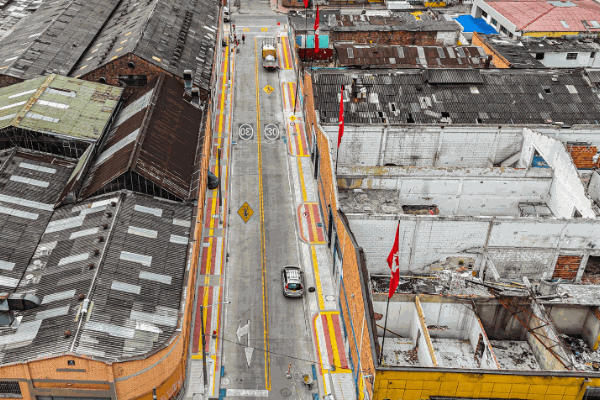

Siete segmentos viales del grupo 1 del proyecto de Zonas Industriales
Entrega: diciembre 2024
Refuerzo del puente de la av. Villavicencio con autopista Sur (G1)
Entrega: diciembre 2025
Carriles centrales sobre la calle 26 con avenida 68 - G5
Entrega: noviembre 2024
Reforzamiento puente vehicular de la av. 68 con calle 26 (costado occidental) (Av. 68 G5)
Entrega: junio 2024
